Verificación, corrección y puesta en marcha eléctrica de línea industrial de lata Krones
Ingeniería eléctrica

Verificación, corrección y puesta en marcha eléctrica de línea industrial de lata Krones

Verificación, corrección y puesta en marcha de los sistemas eléctricos de potencia, control y comunicación de una línea industrial de lata Krones.

Cliente
Krones
País
Guatemala

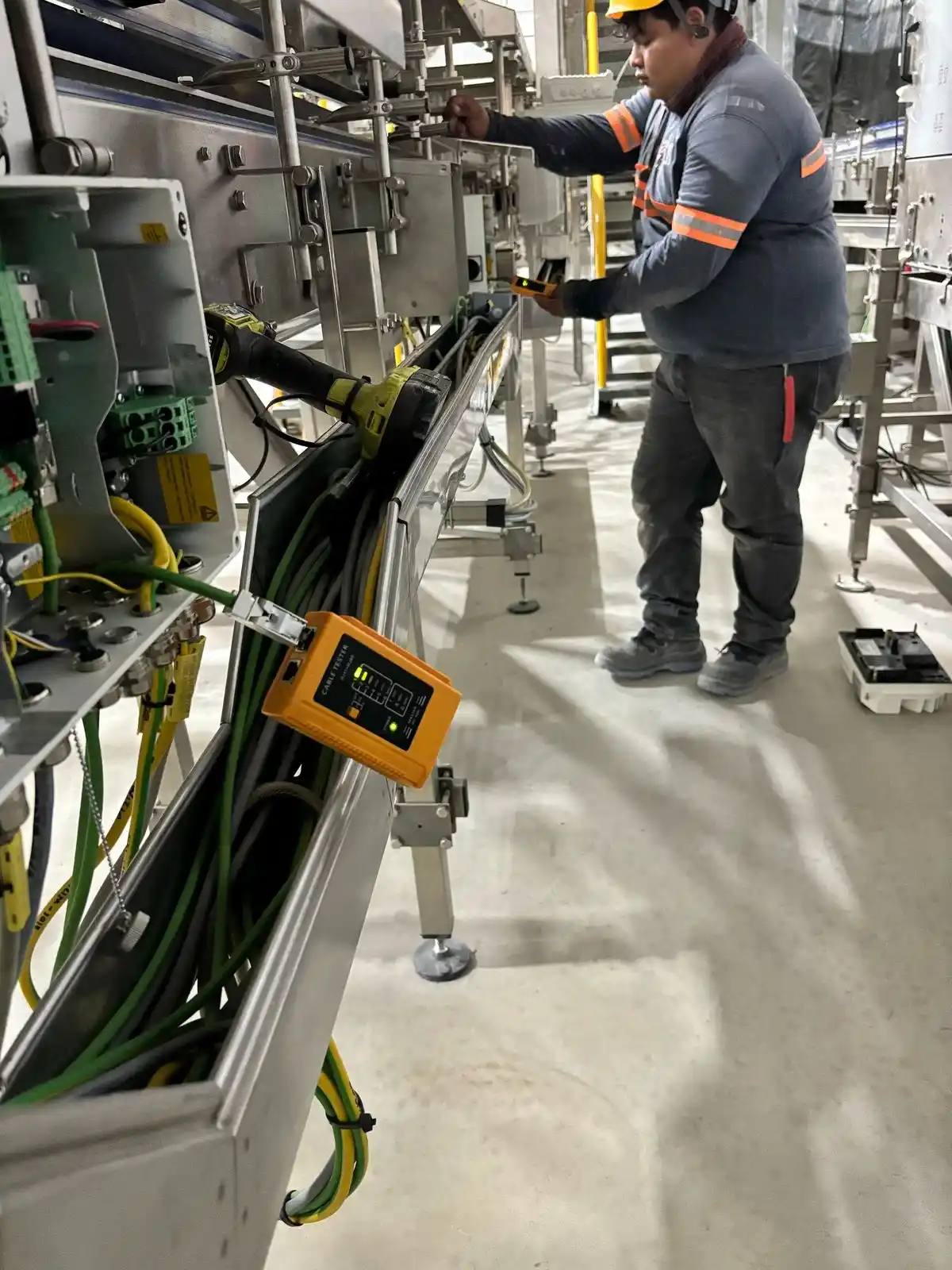

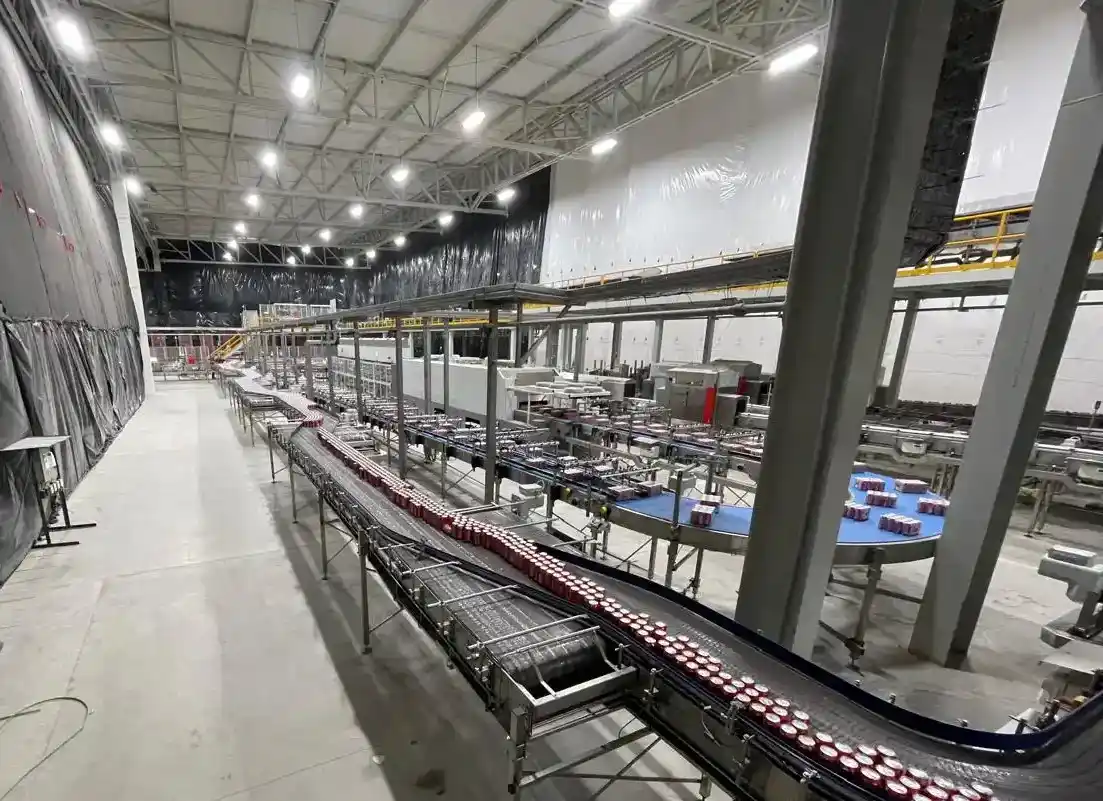

STAR realizó la verificación, corrección y puesta en marcha eléctrica de una línea industrial de lata equipada con maquinaria Krones. La intervención abarcó los sistemas de potencia, control y comunicación responsables de conectar y coordinar los diferentes equipos que conforman la línea de producción.

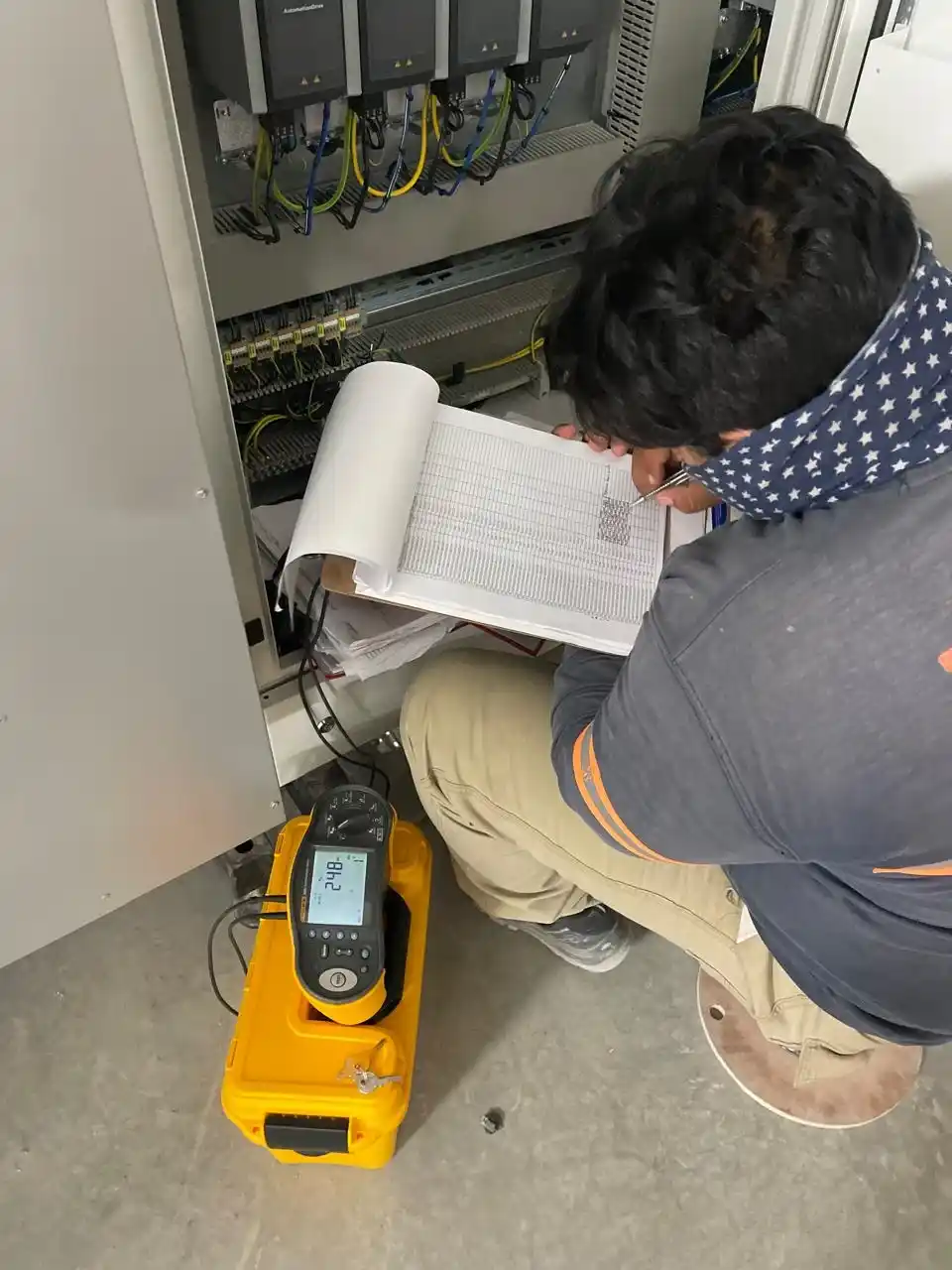

El trabajo comenzó con la revisión e interpretación de los planos y diagramas eléctricos específicos del fabricante. A partir de esta documentación se identificaron los circuitos, niveles de voltaje, códigos de colores, puntos de conexión y señales asociadas a motores, servomotores, sensores, actuadores, cajas eléctricas y sistemas de control.

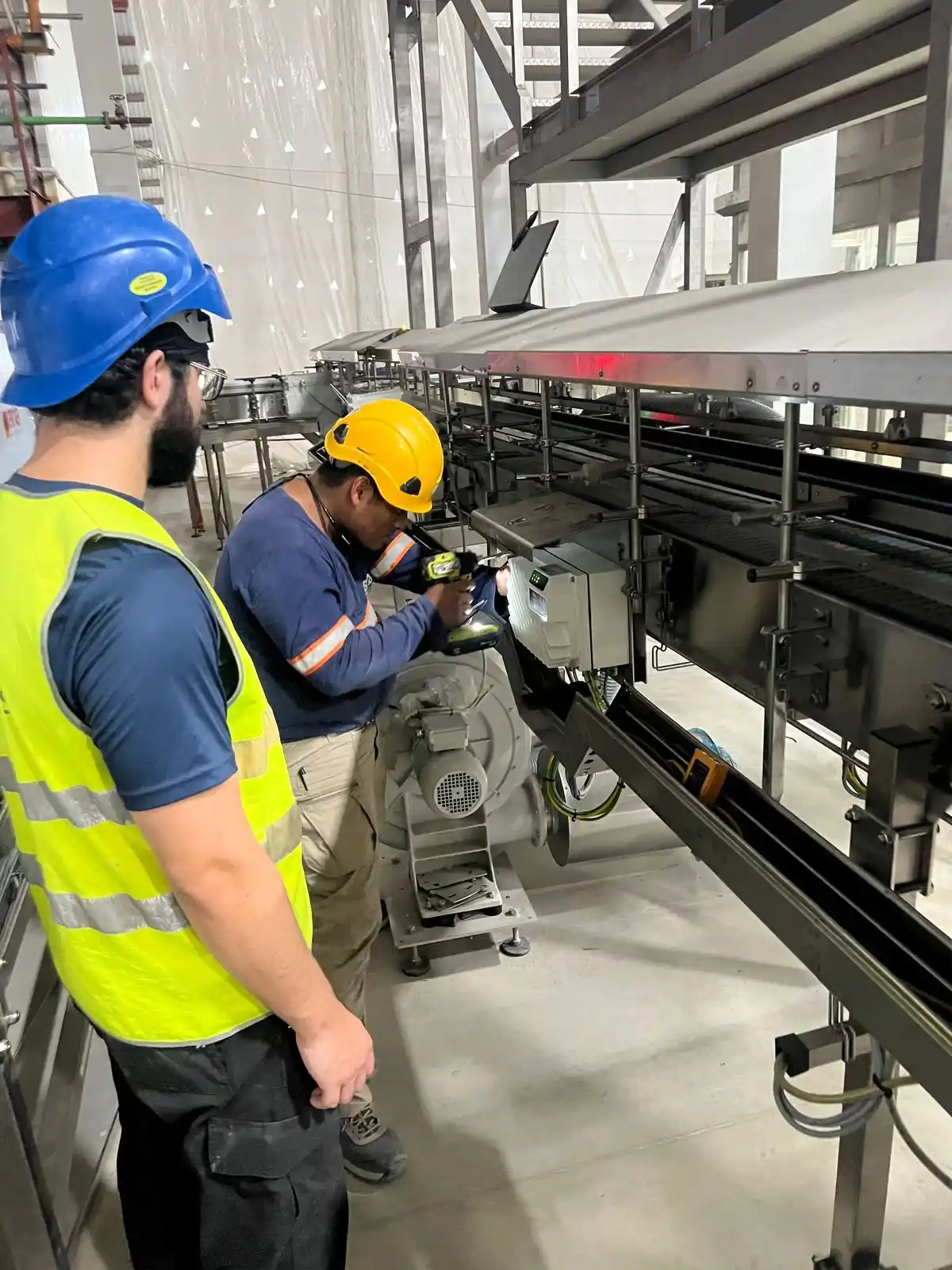

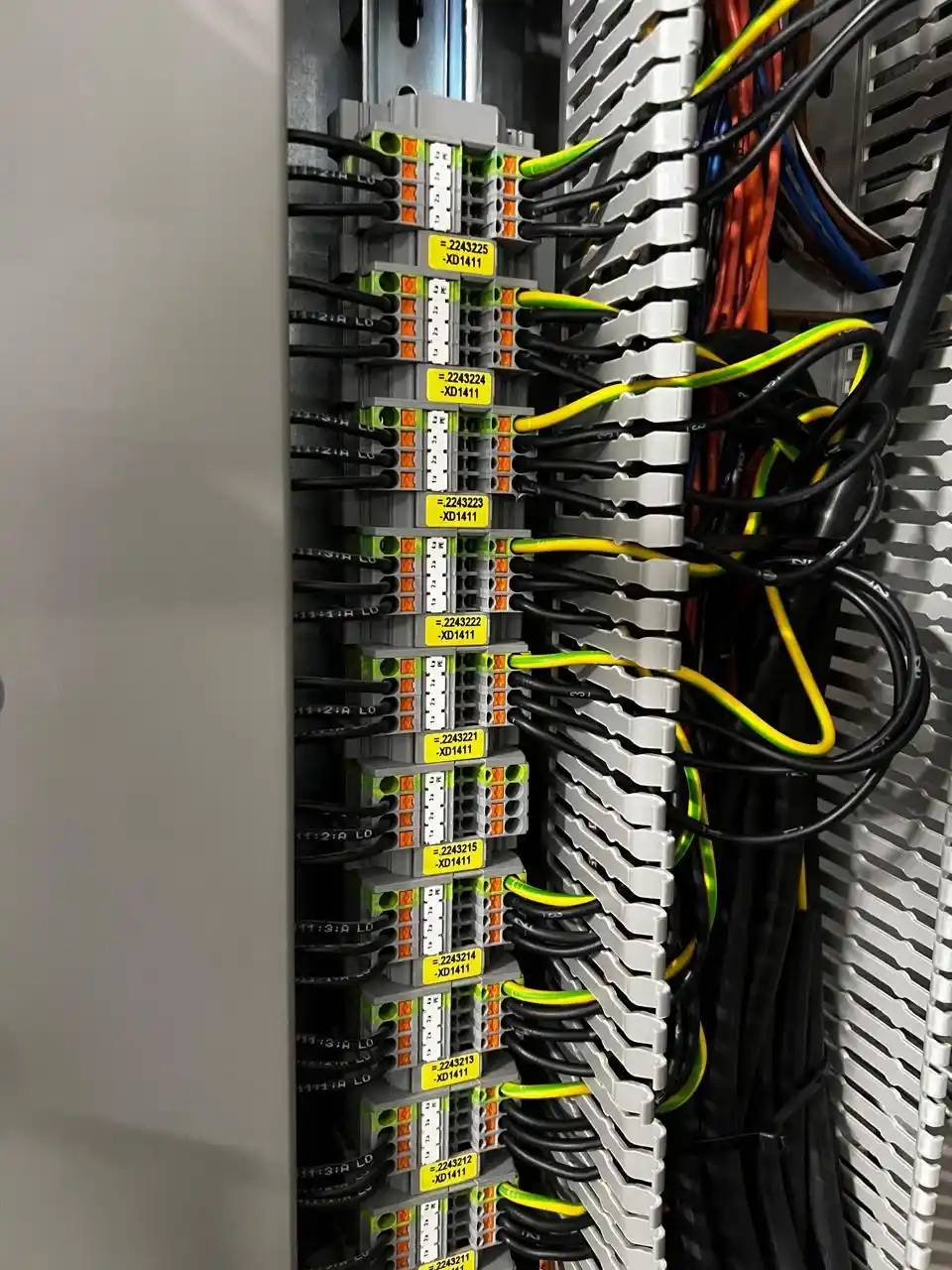

Posteriormente se efectuó una inspección detallada del cableado, las terminaciones y las conexiones existentes en la maquinaria. Las condiciones que requerían intervención fueron corregidas y ajustadas de acuerdo con la ingeniería eléctrica de los equipos, verificando la correspondencia de cada conductor y señal con su punto de origen y destino.

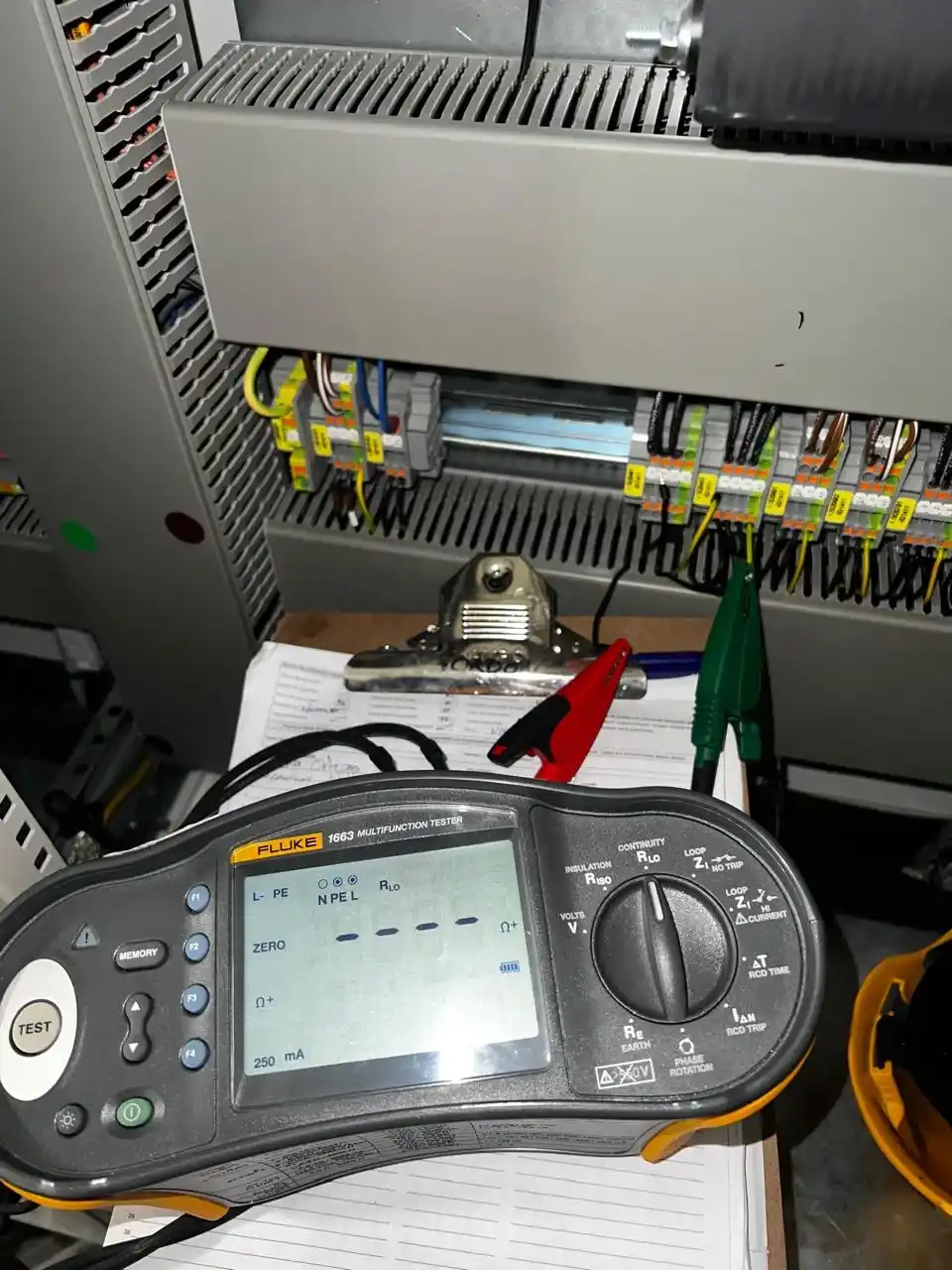

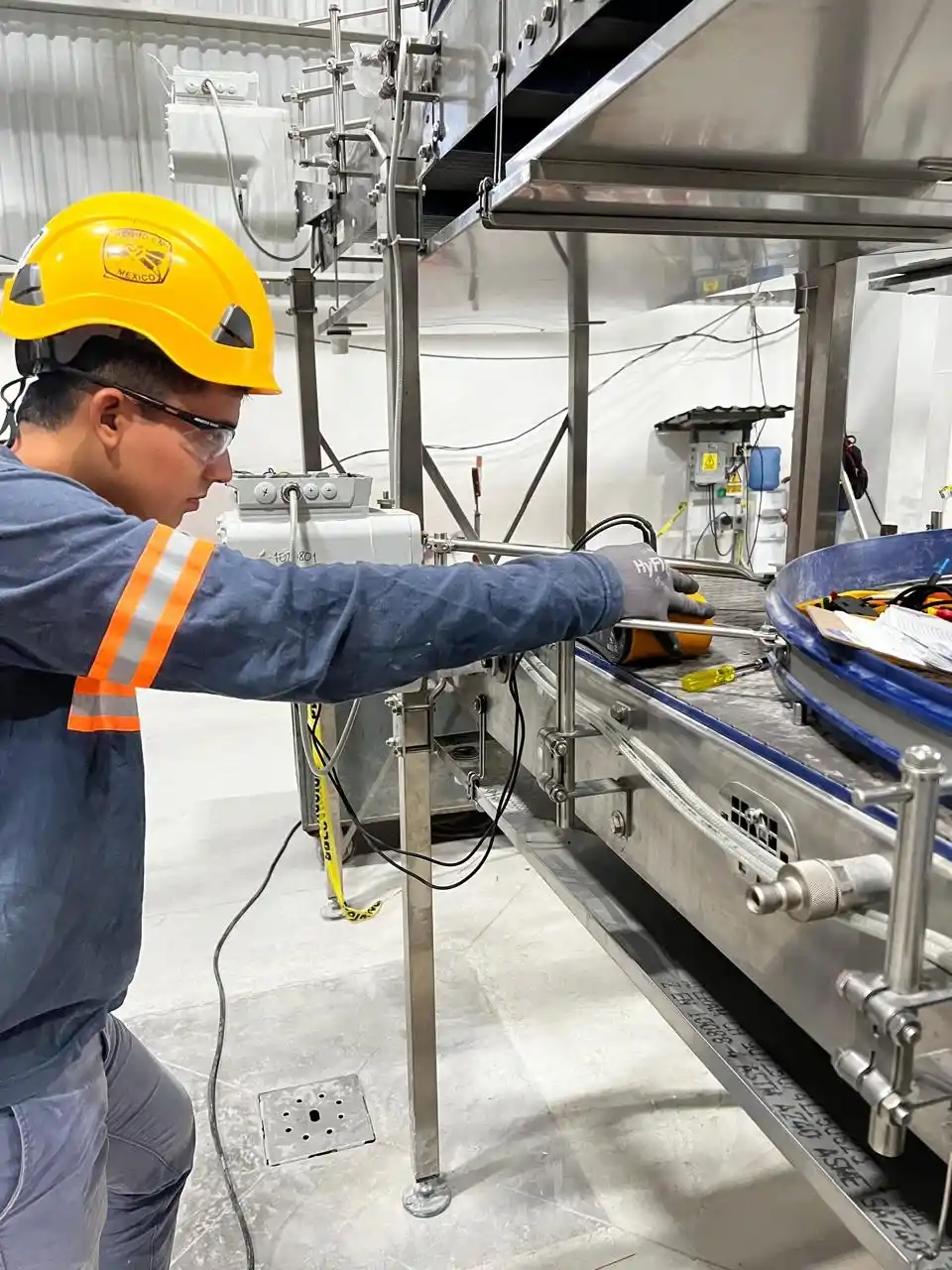

El proceso incluyó pruebas de continuidad y resistencia para comprobar la integridad de los conductores, además de pruebas de aislamiento orientadas a detectar posibles derivaciones o condiciones que pudieran comprometer el funcionamiento de los circuitos.

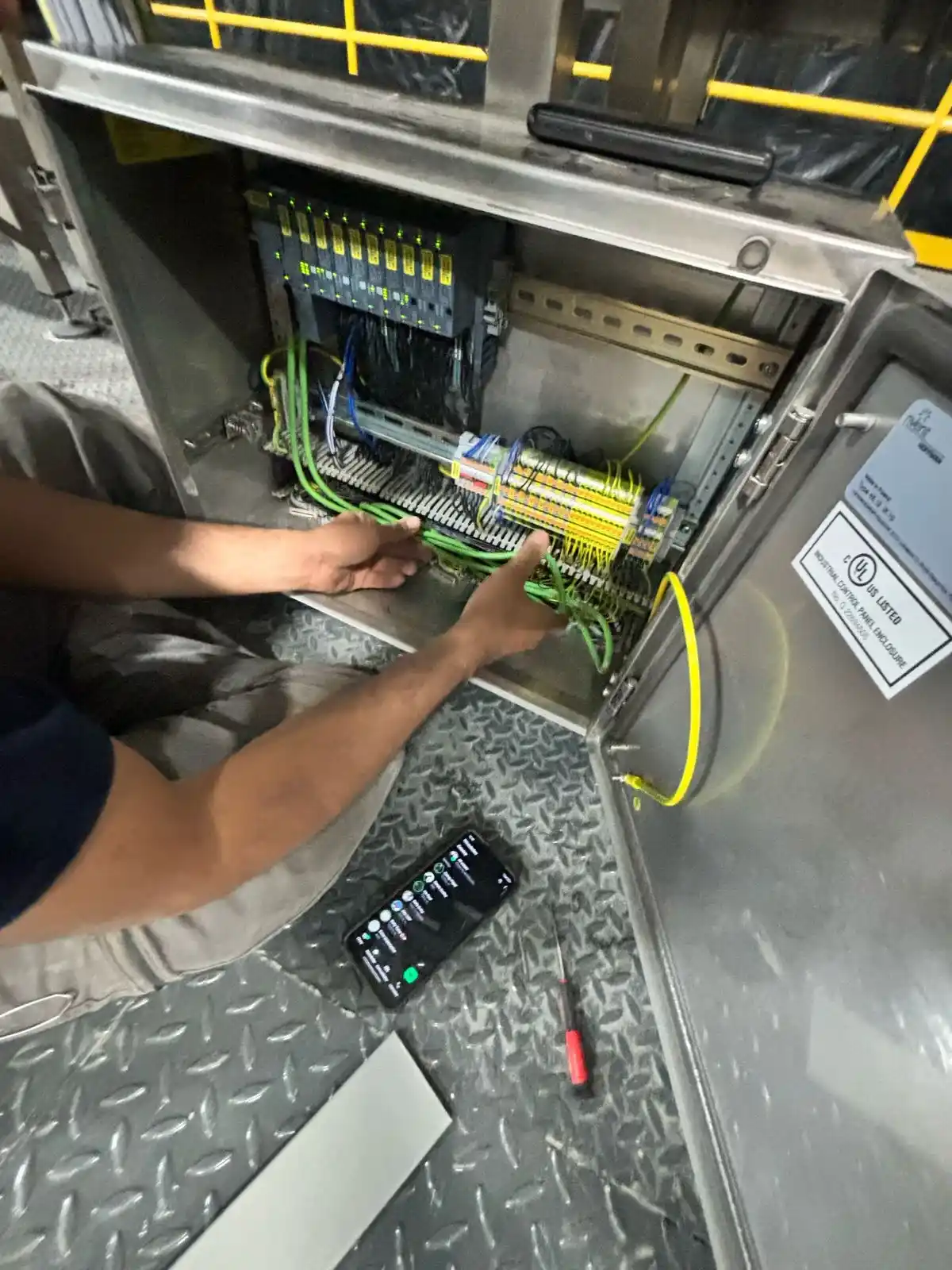

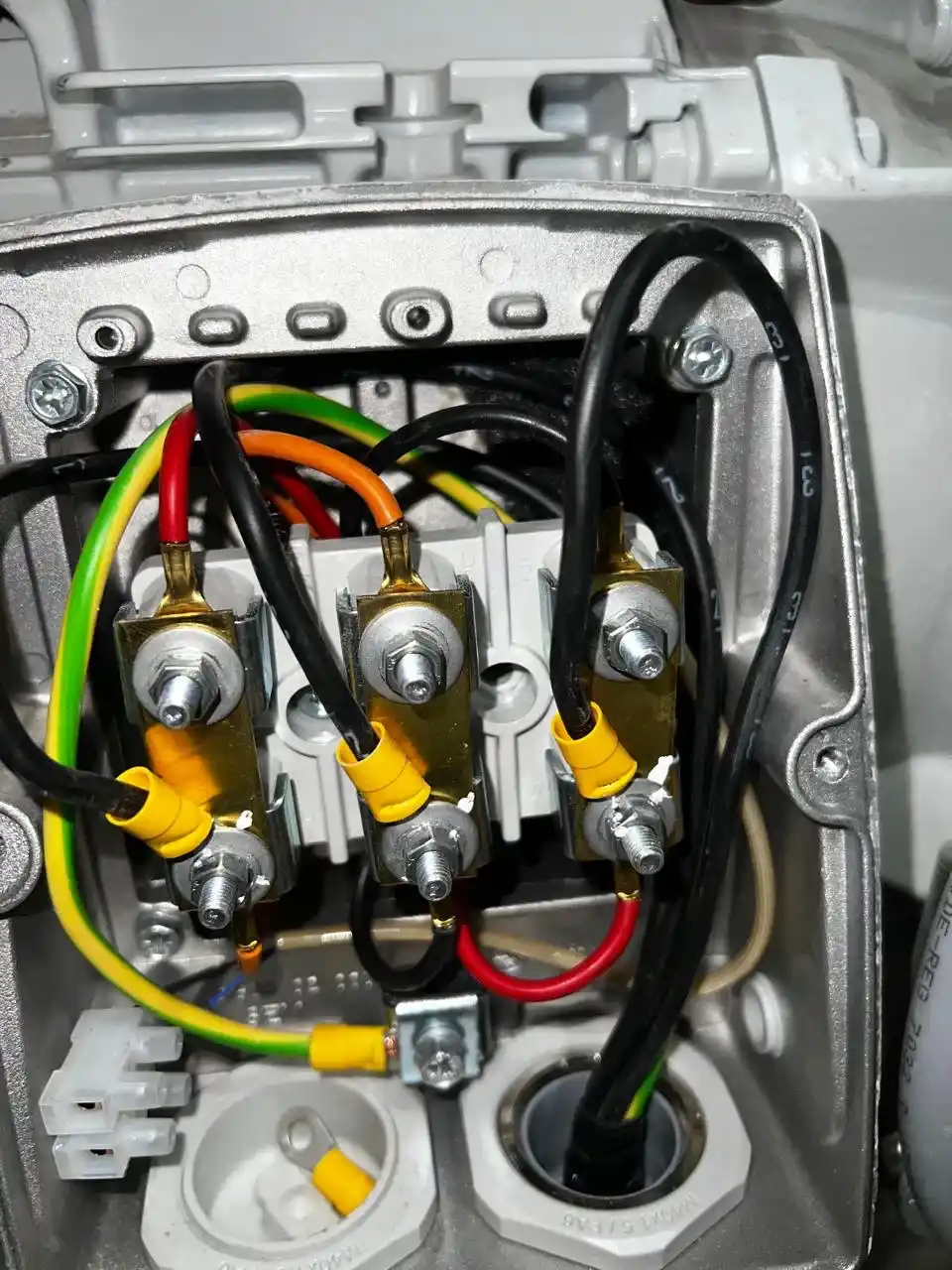

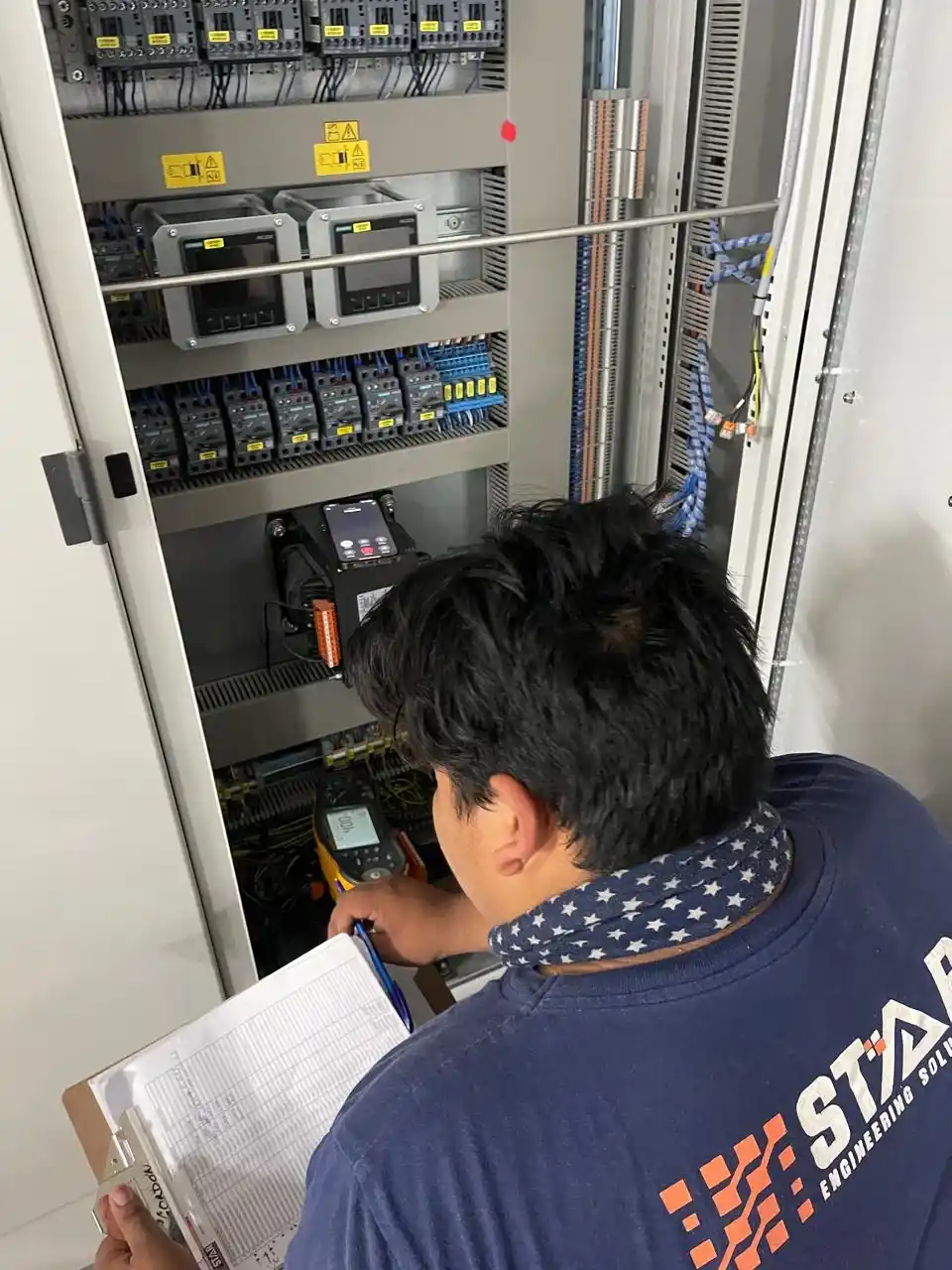

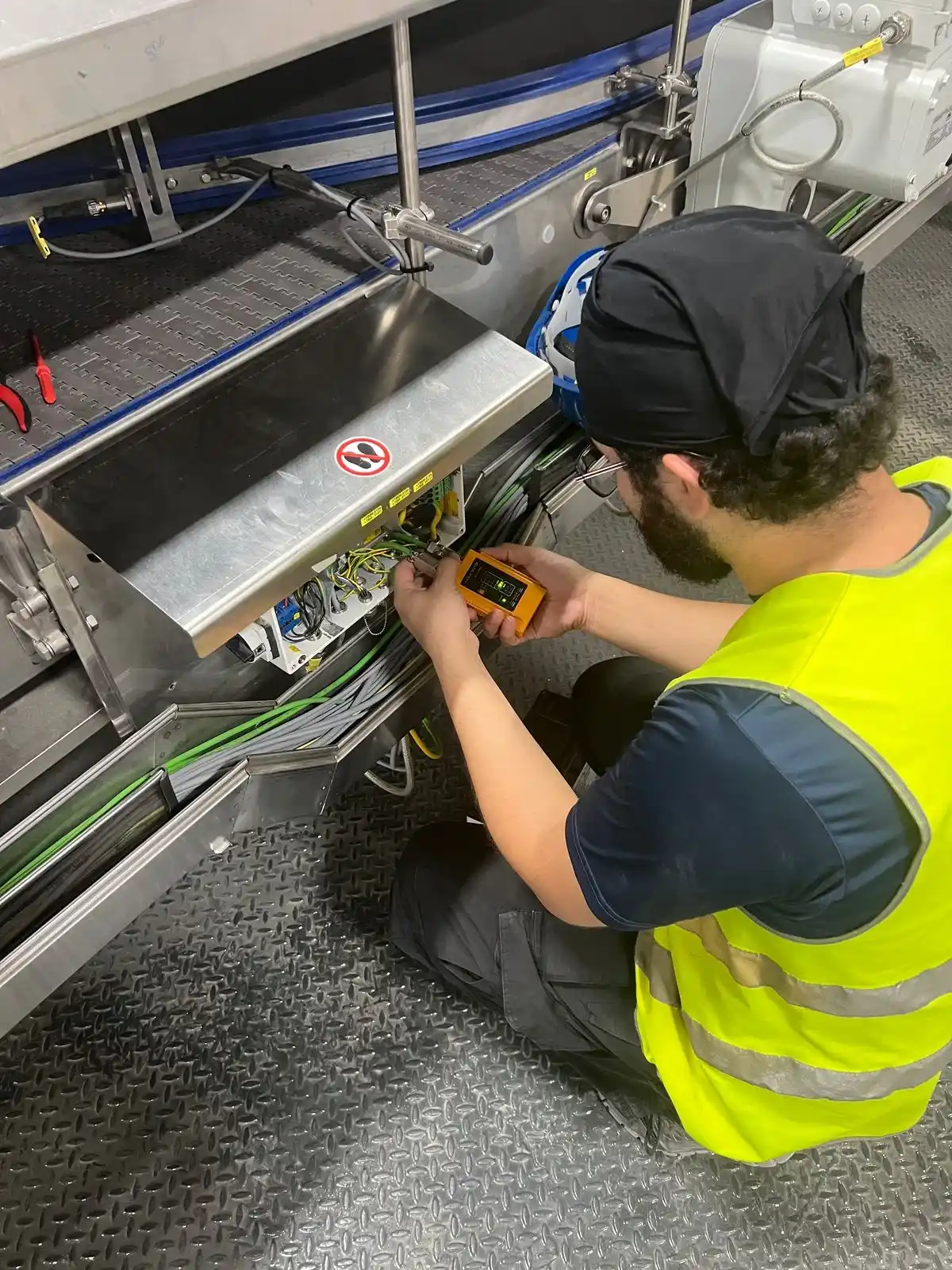

También se revisaron las conexiones de sensores, motores, servomotores, dispositivos de campo, Ethernet industrial y buses de comunicación. Estas comprobaciones permitieron validar el intercambio de señales entre la maquinaria y sus sistemas de control.

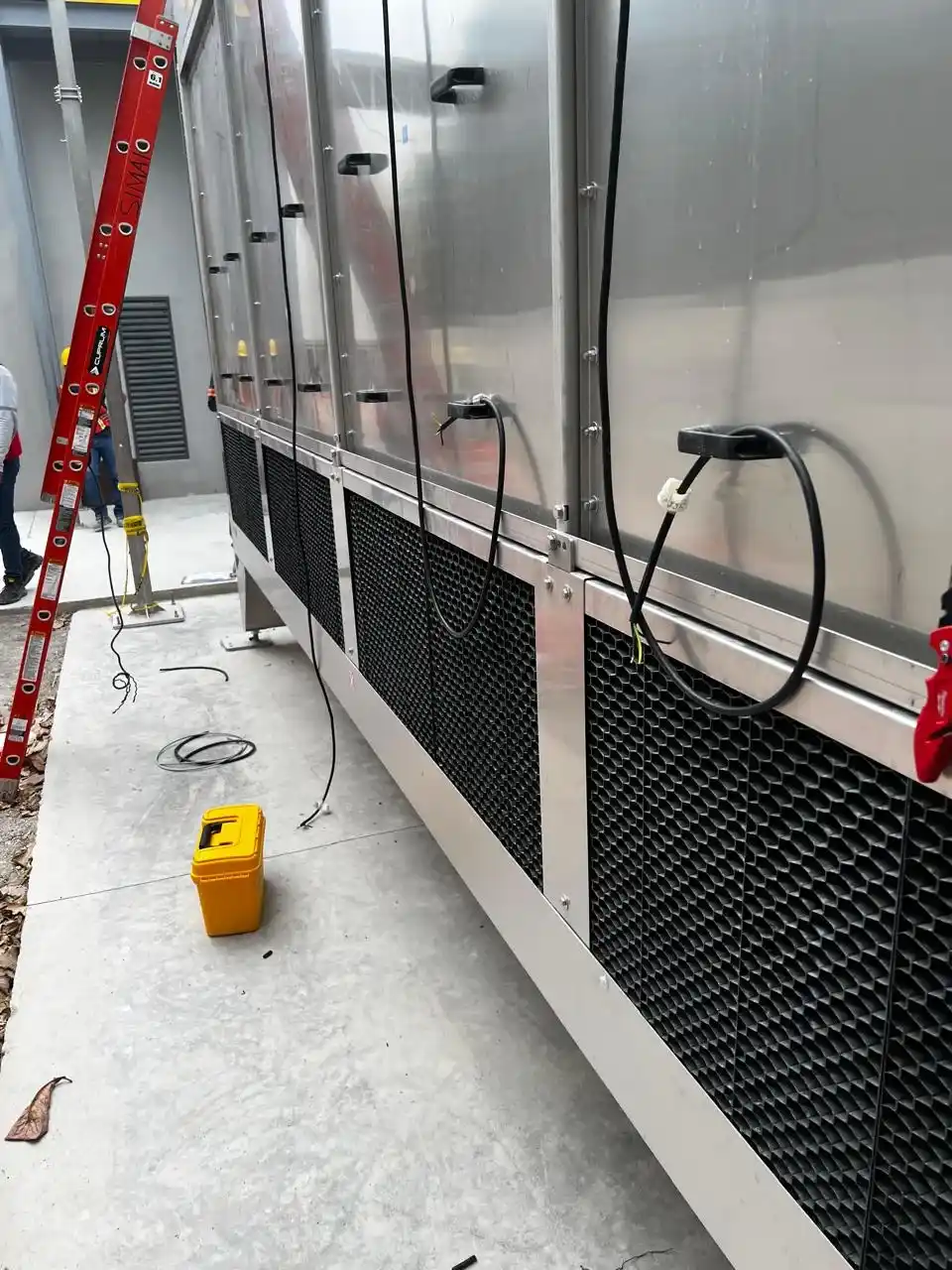

Como etapa final, STAR participó en la puesta en marcha eléctrica de la línea, comprobando el comportamiento de las señales y realizando los ajustes necesarios para preparar los equipos para una operación coordinada, segura y precisa.

Alcance del trabajo

Ejecución técnica organizada por frentes de trabajo, con foco en instalación, coordinación y puesta en marcha.

  1. 01Revisión e interpretación de planos y diagramas eléctricos específicos de la maquinaria Krones.
  2. 02Identificación de circuitos, niveles de voltaje, códigos de colores y puntos de conexión.

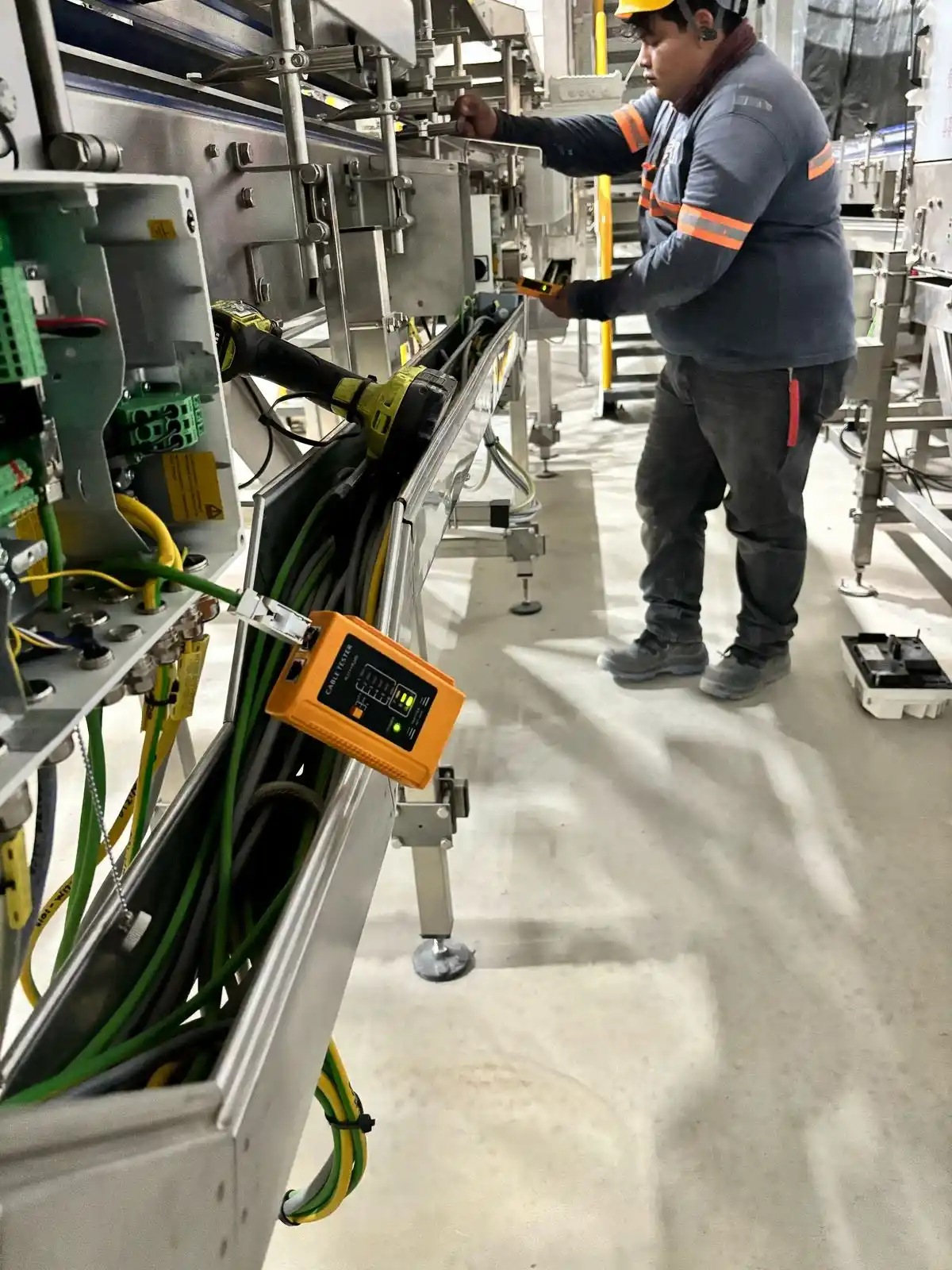

  3. 03Diagnóstico de los sistemas eléctricos de potencia, control y comunicación de la línea.

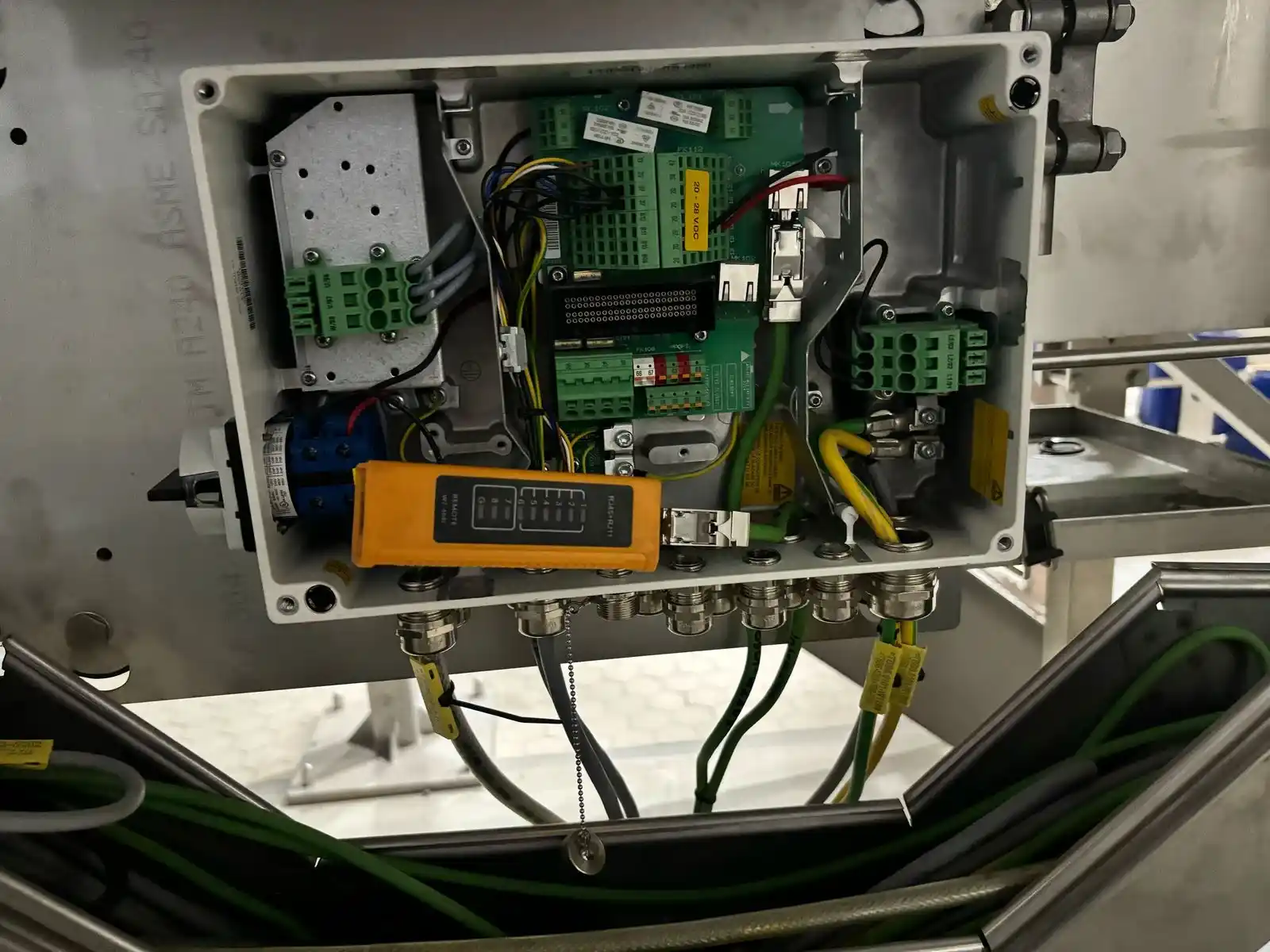

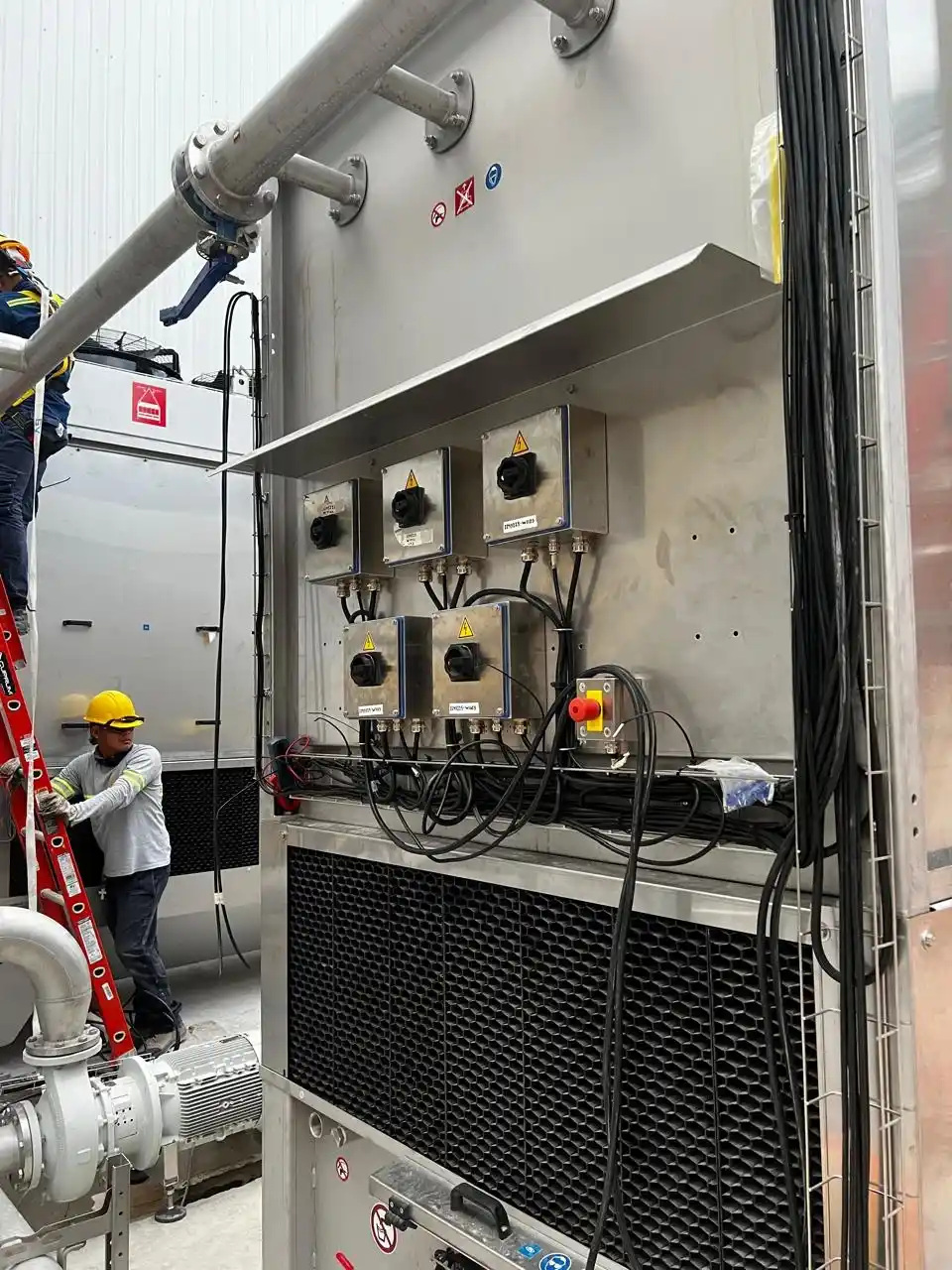

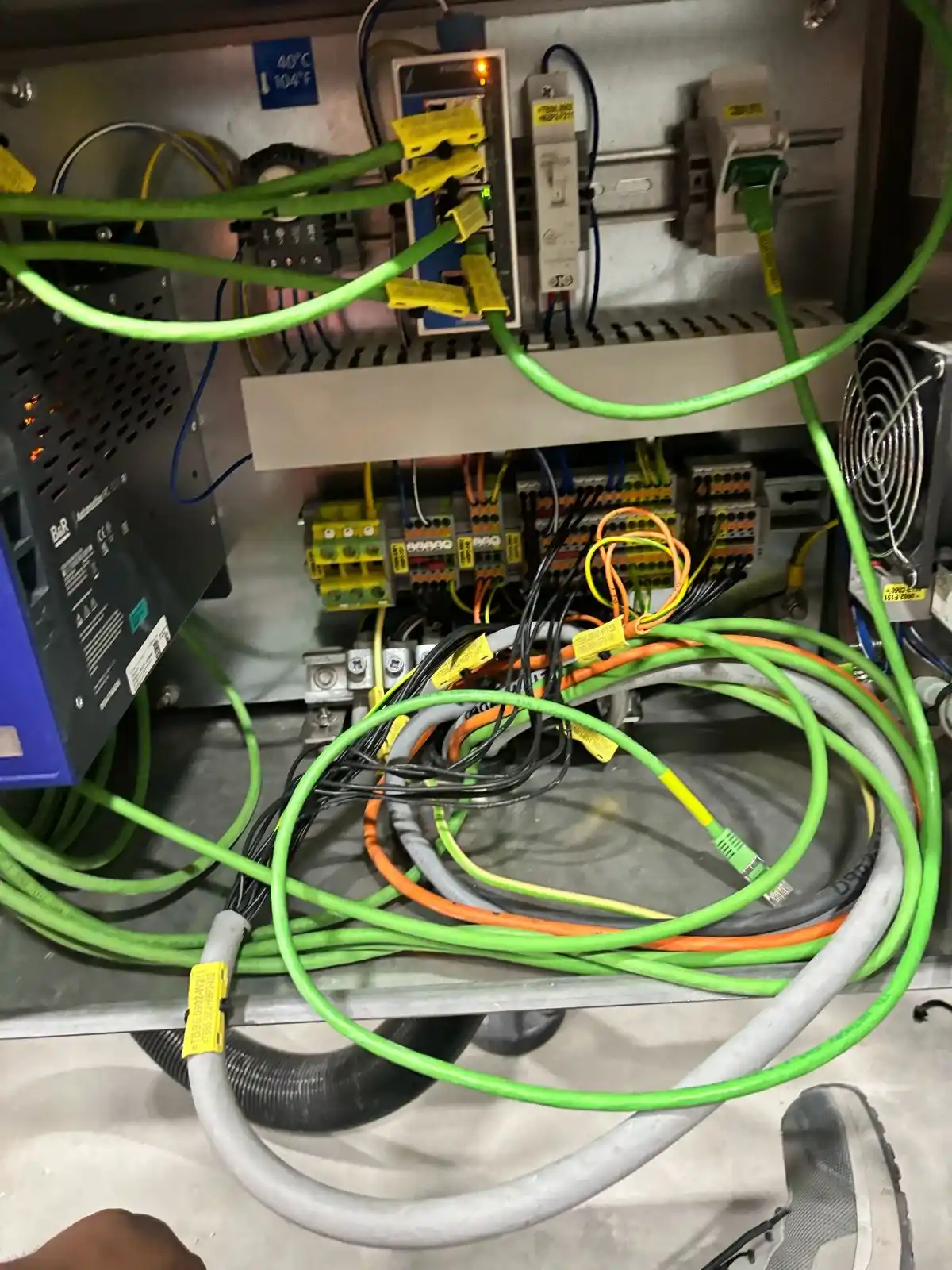

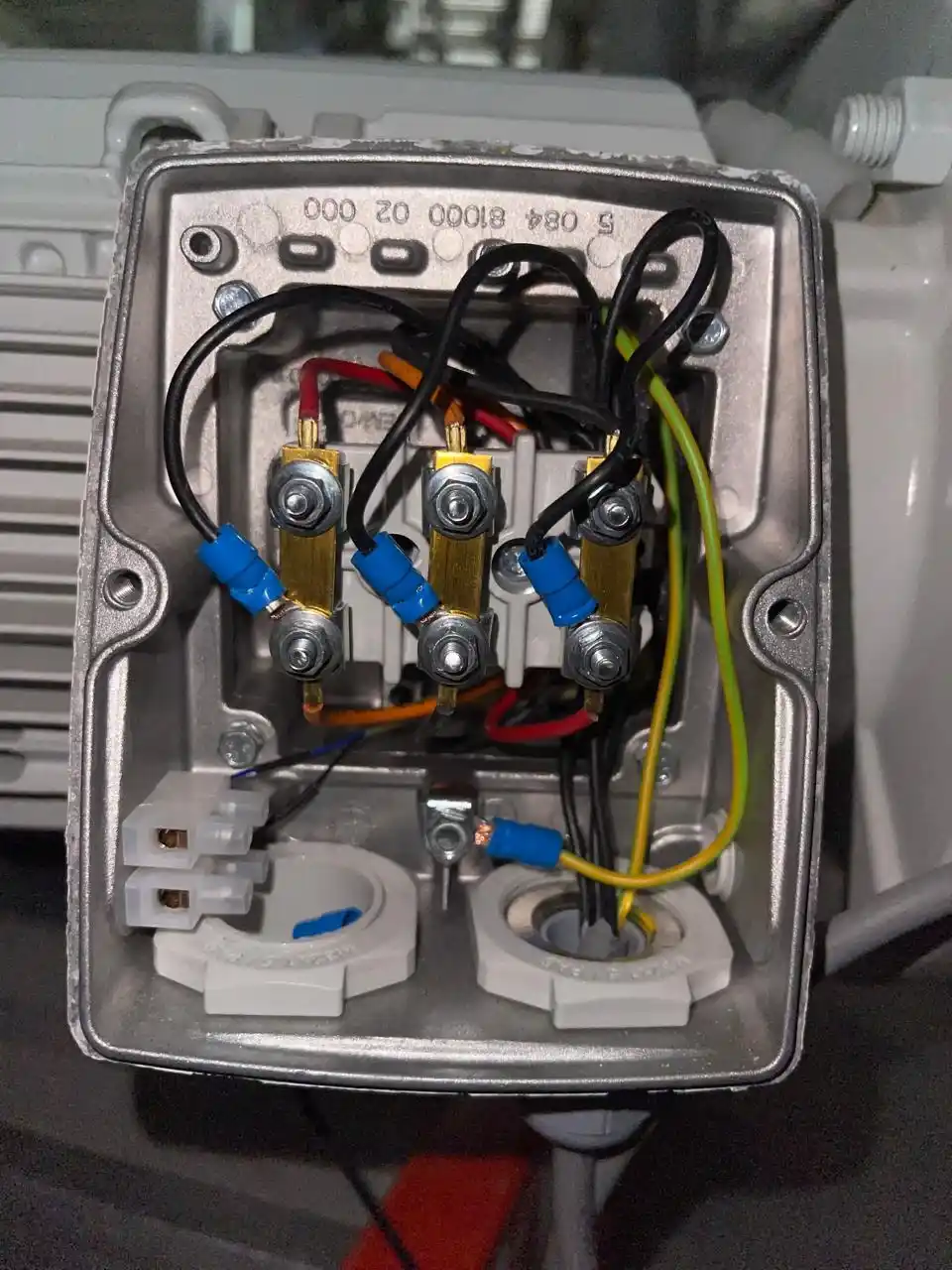

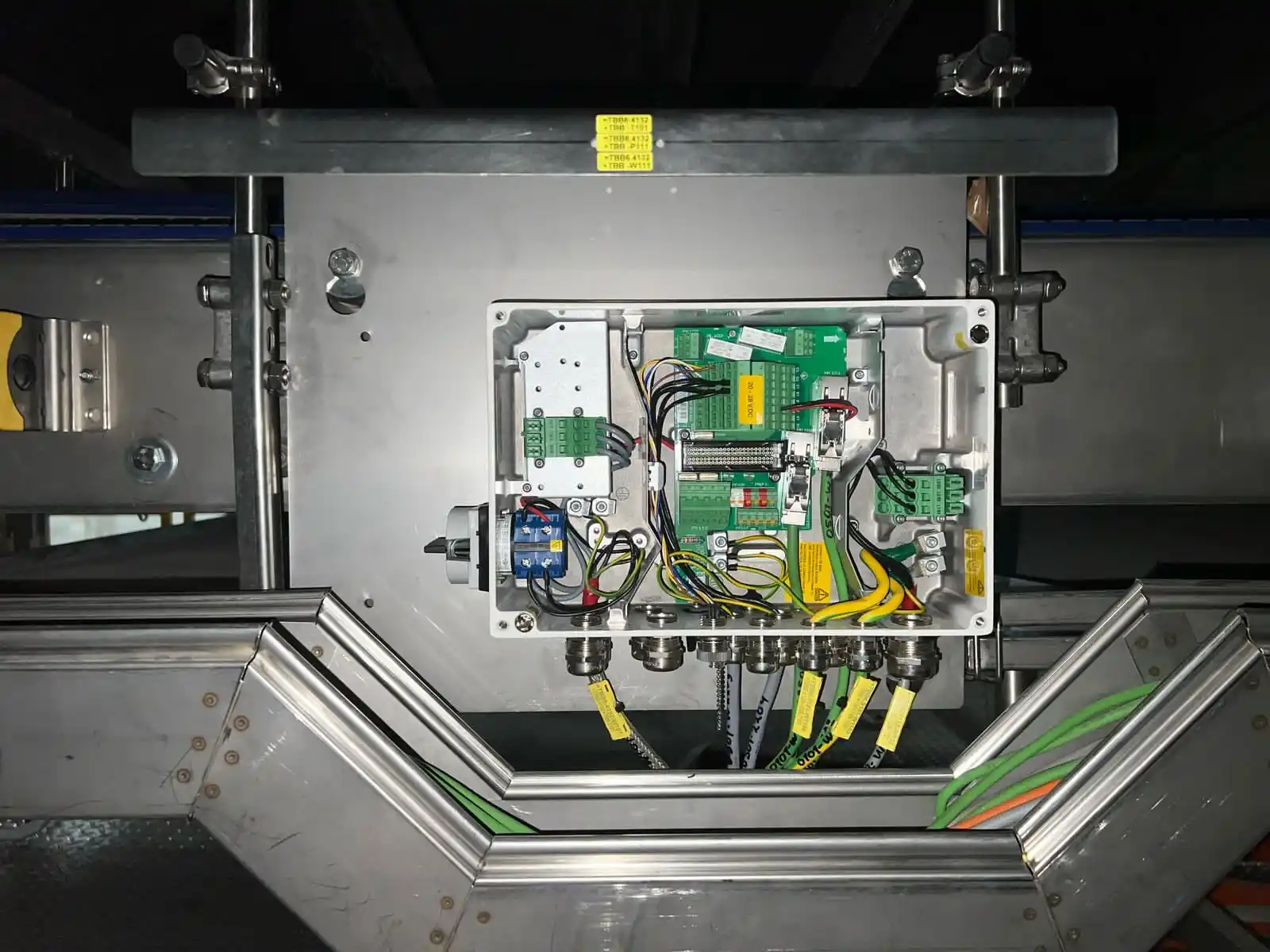

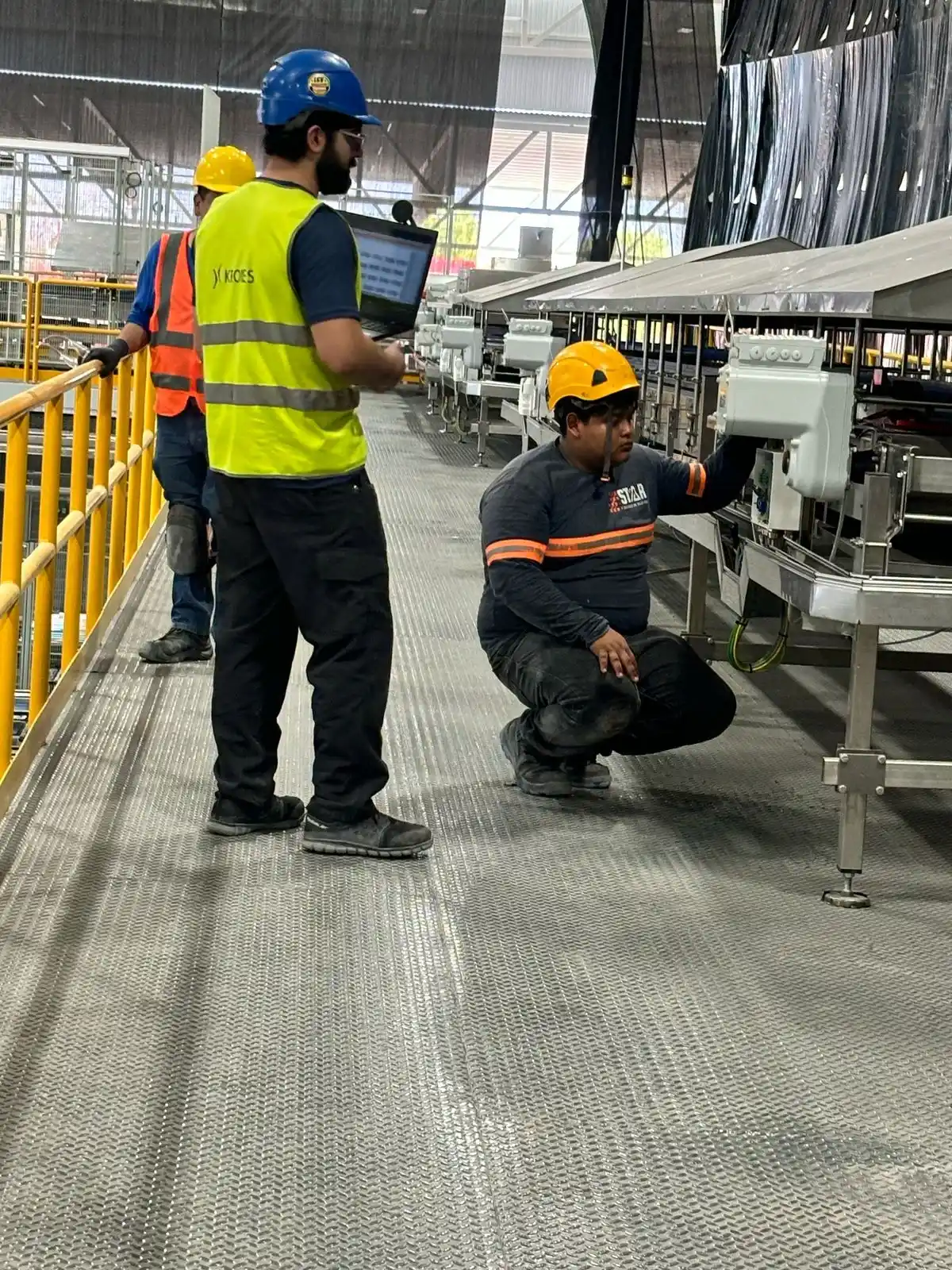

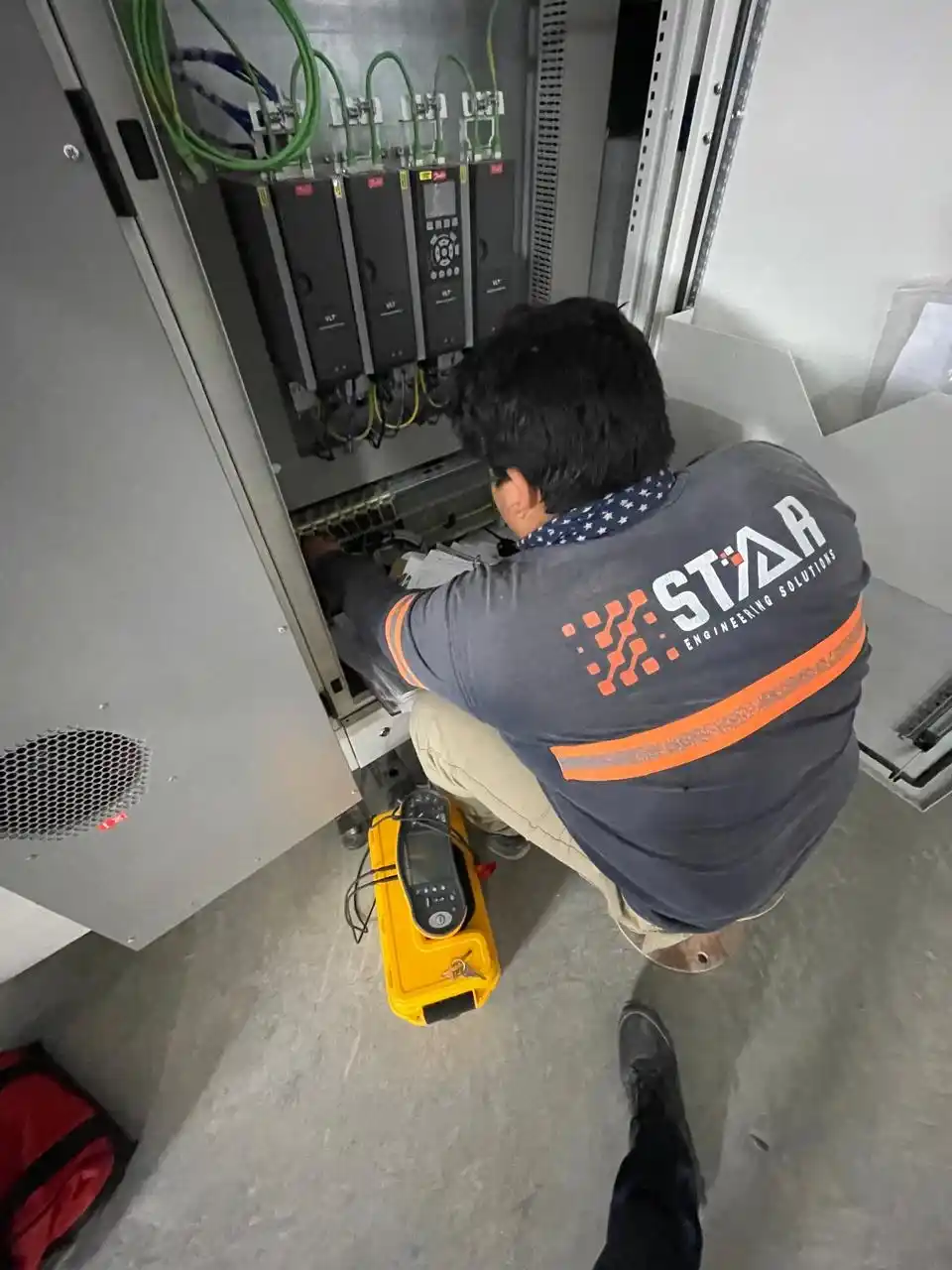

  4. 04Inspección del cableado, terminales, cajas eléctricas y conexiones instaladas en la maquinaria.

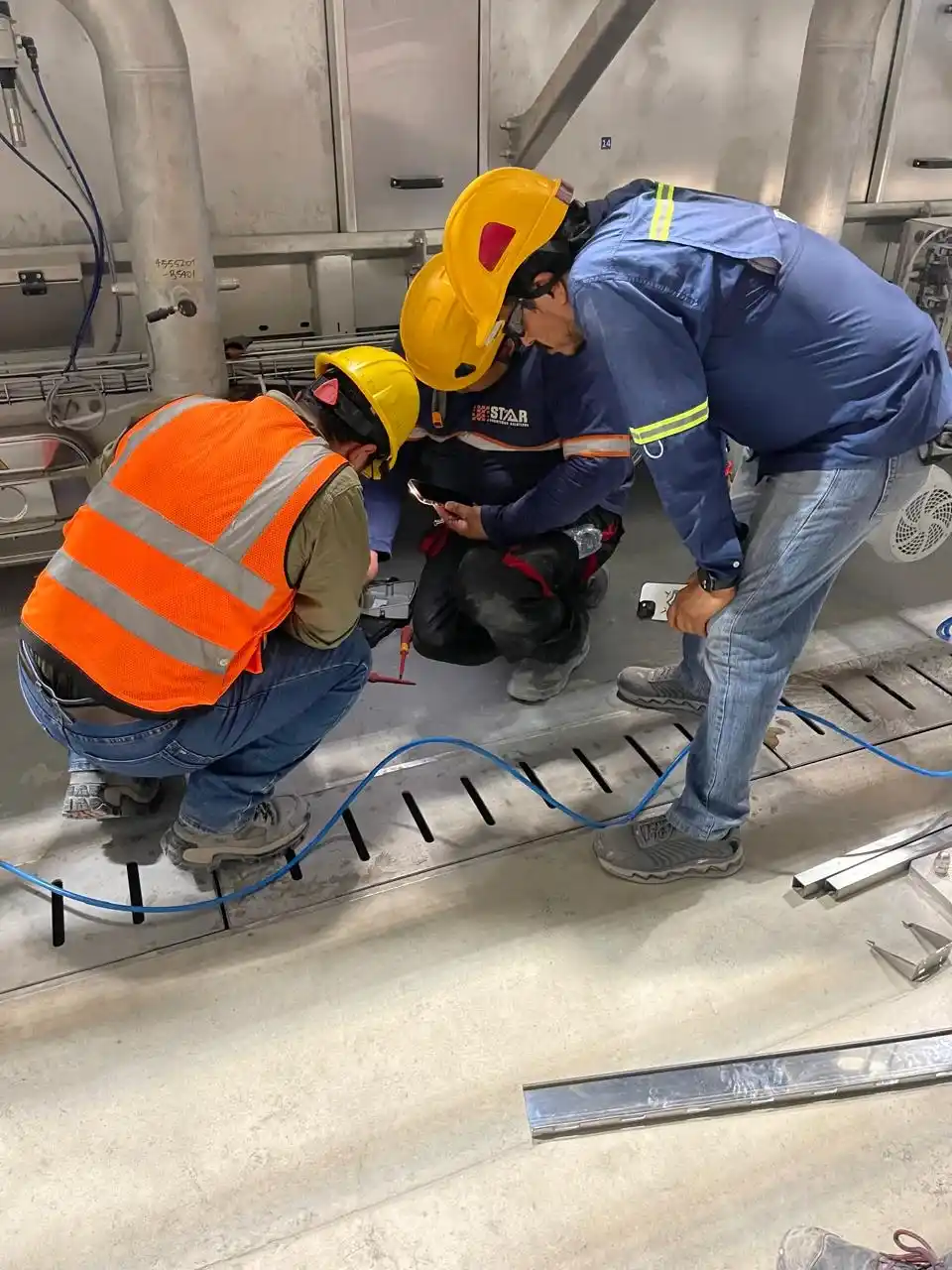

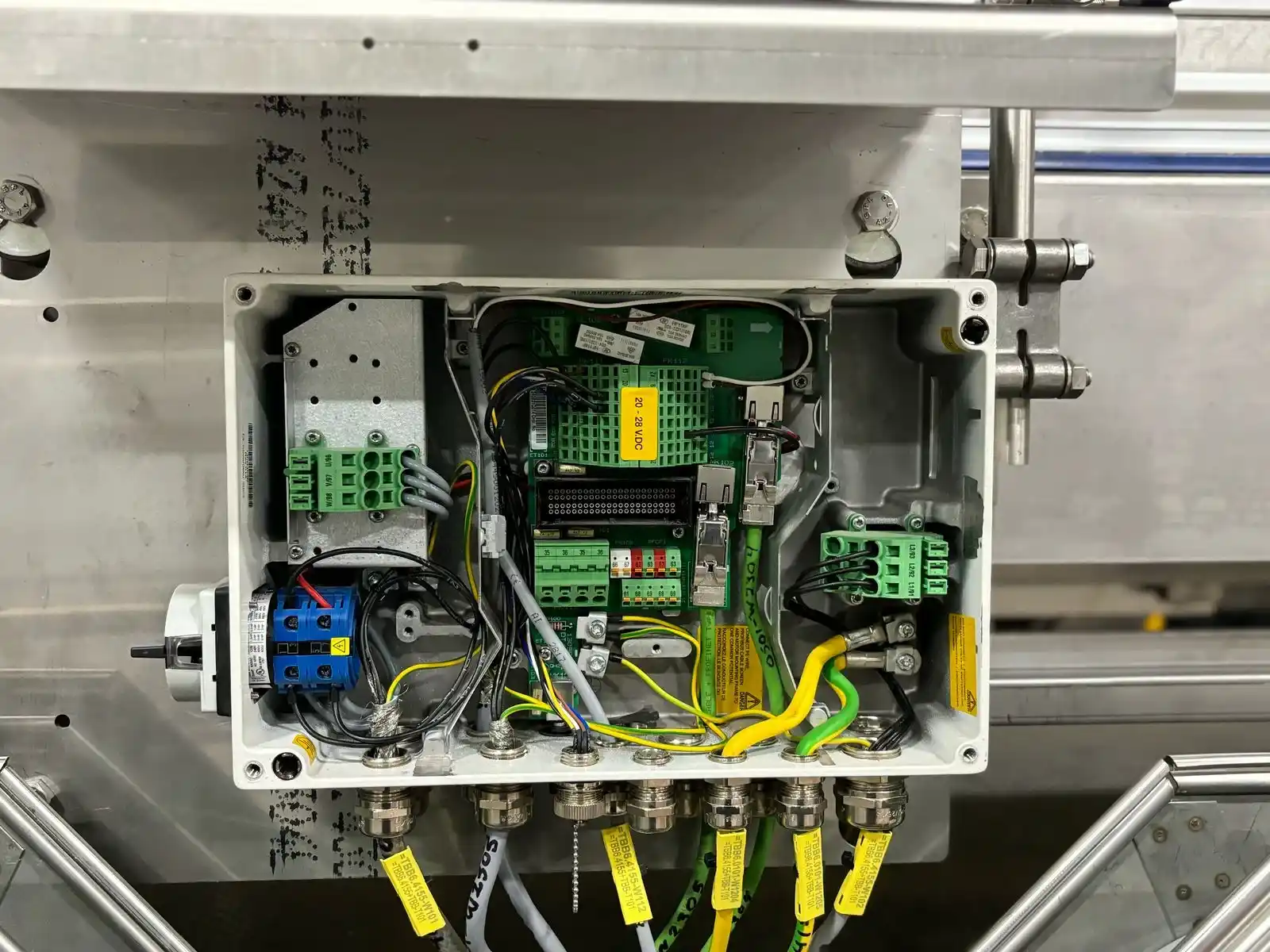

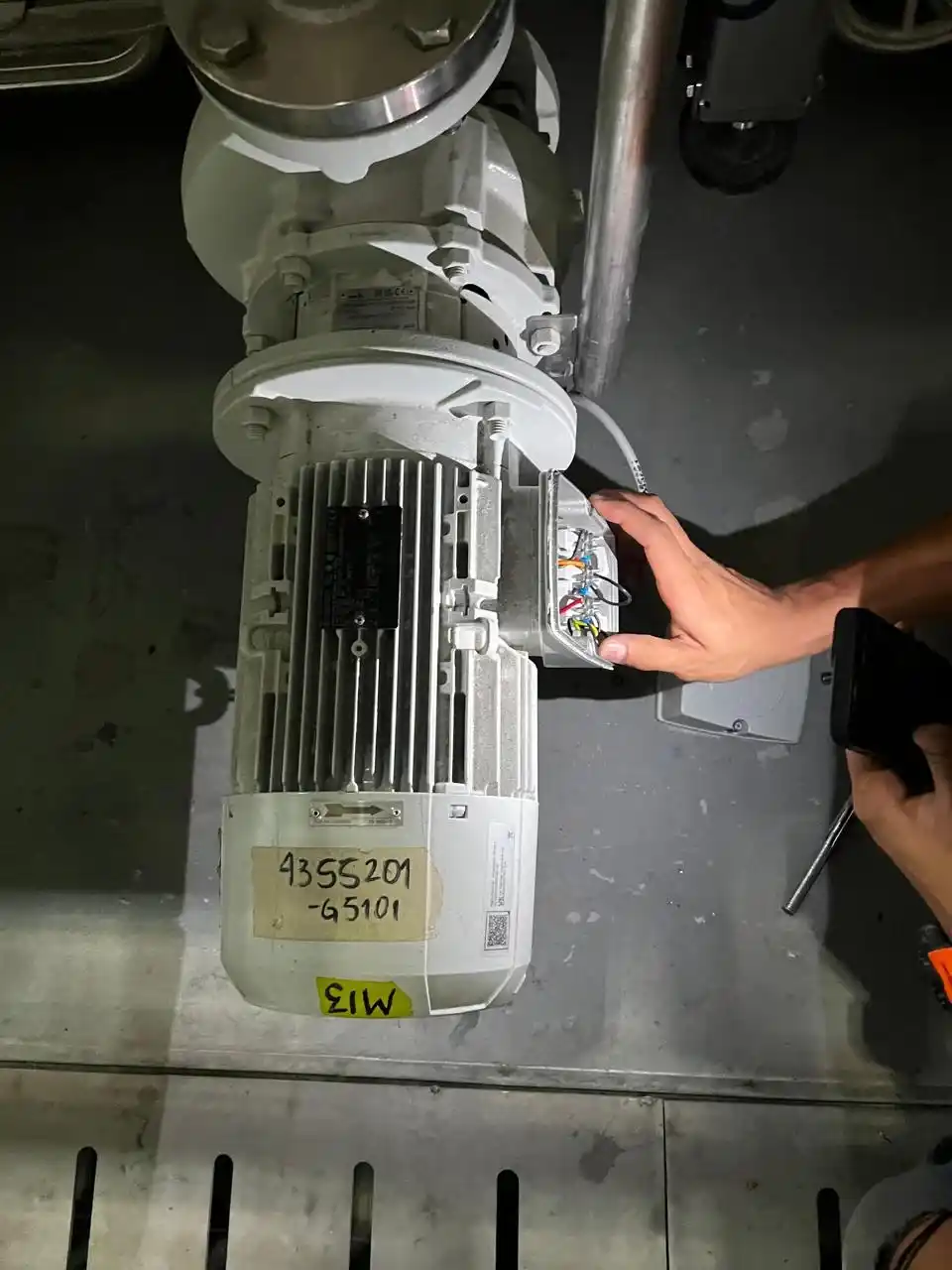

  5. 05Corrección y ajuste de conexiones eléctricas que presentaban inconsistencias.

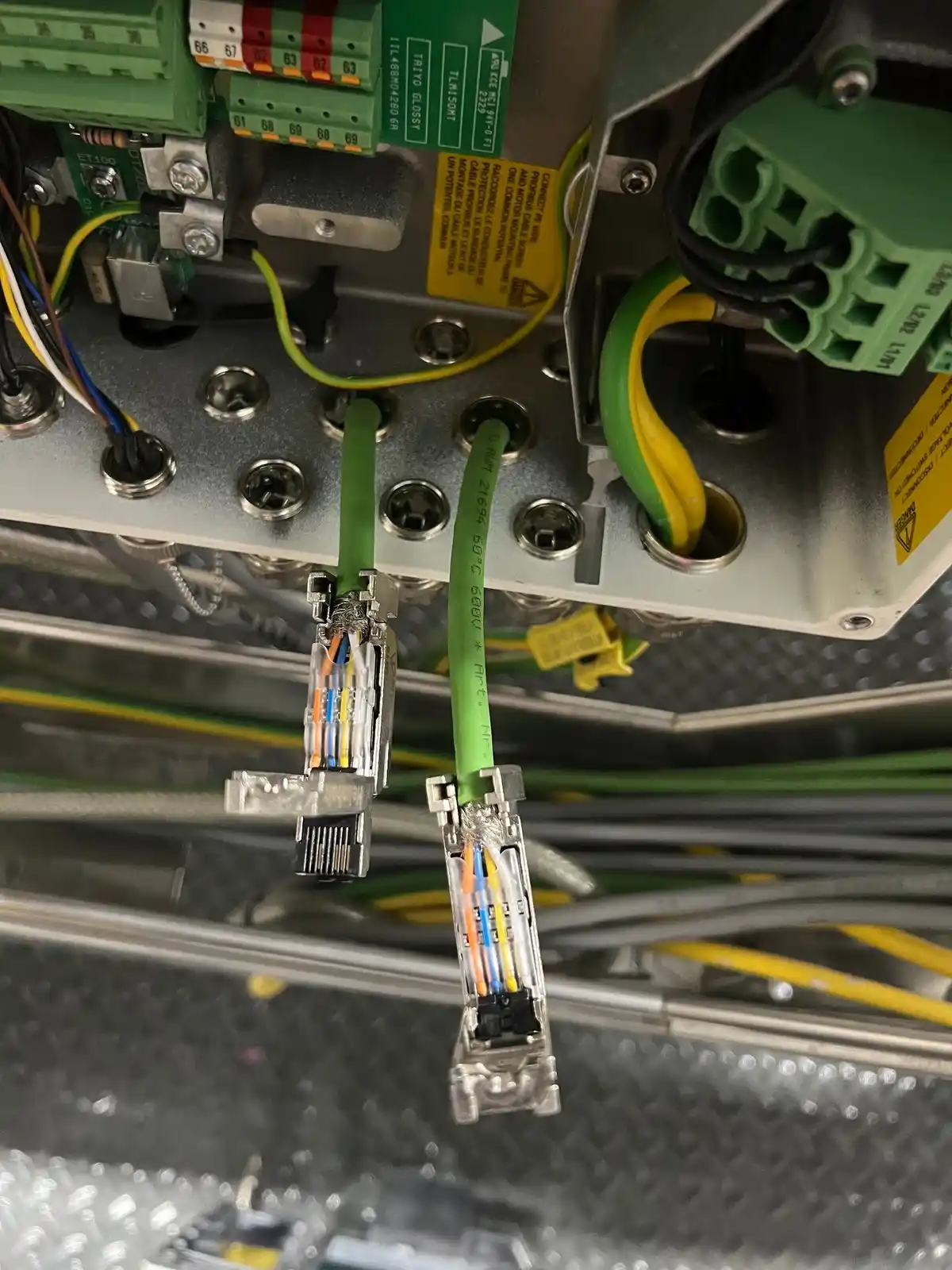

  6. 06Ejecución de pruebas de continuidad y resistencia en conductores y circuitos.

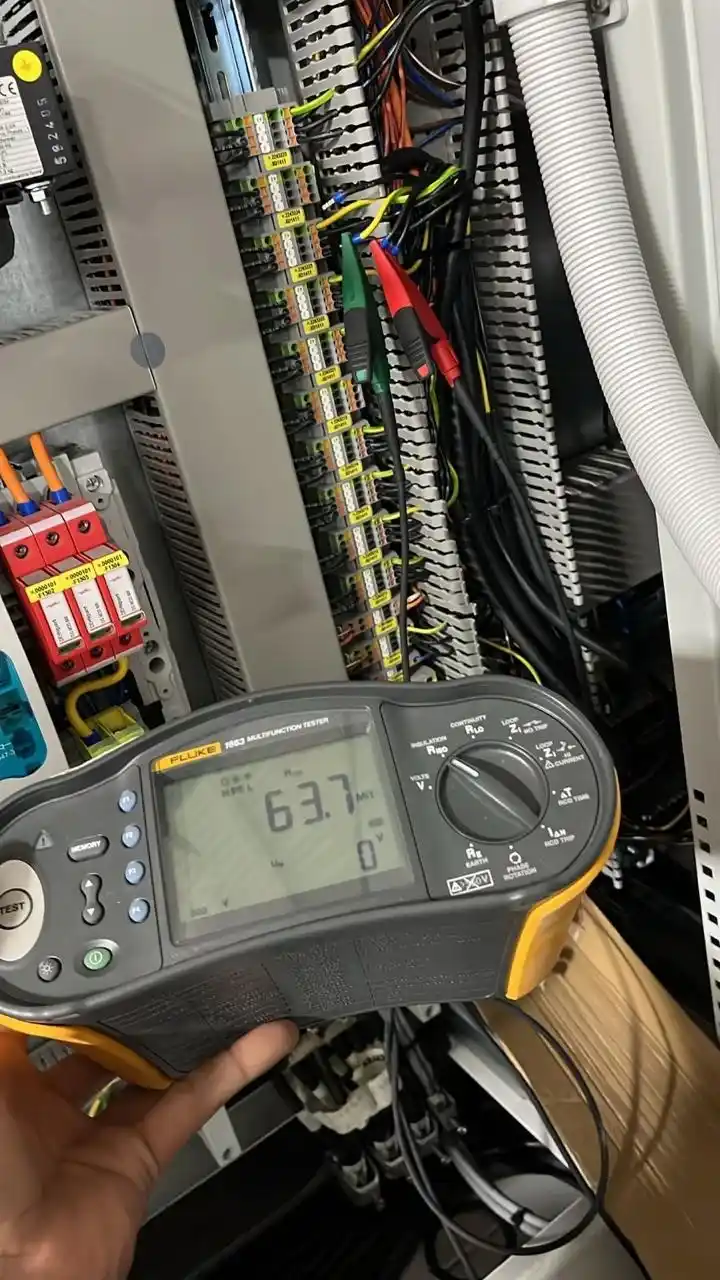

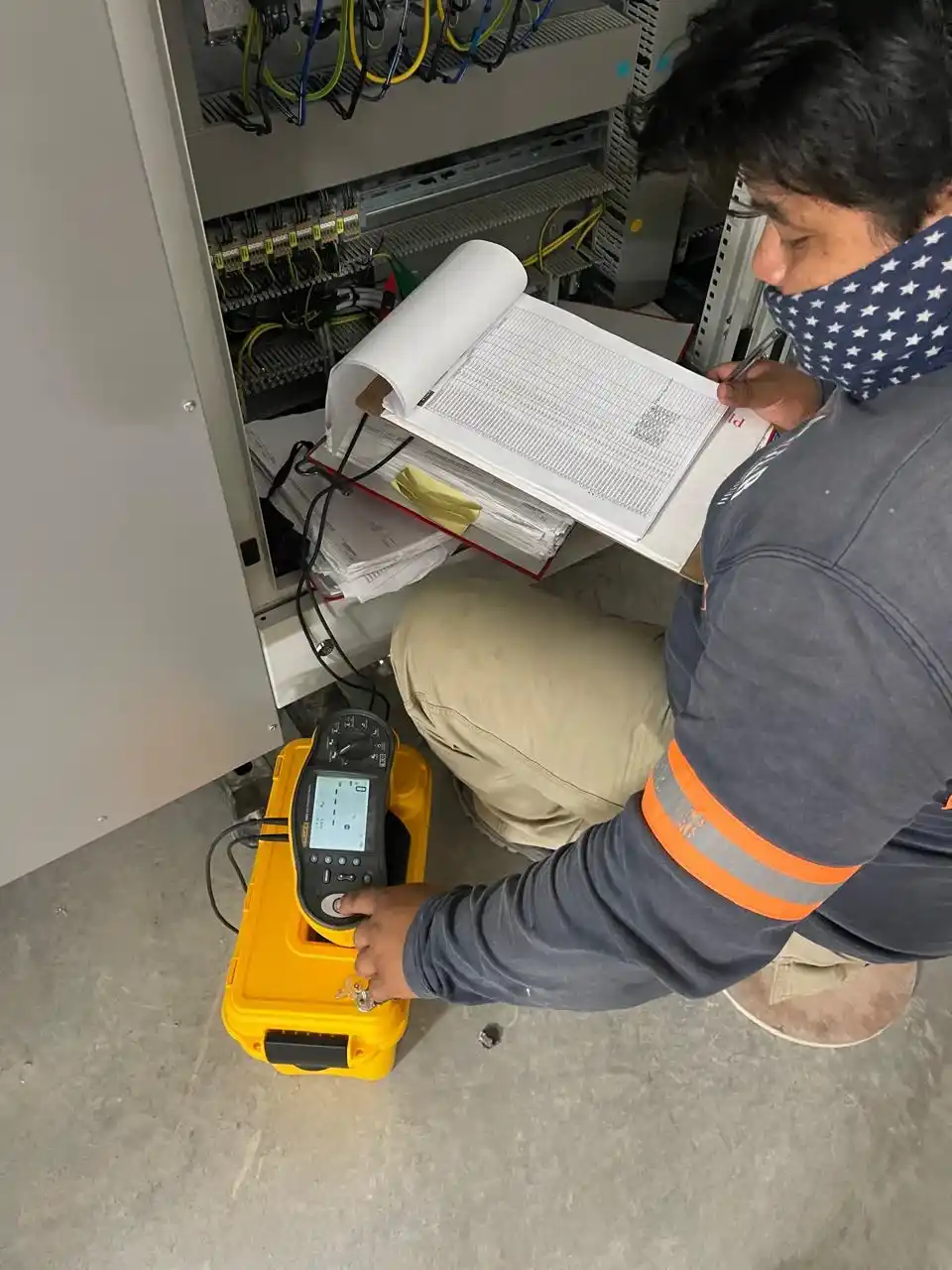

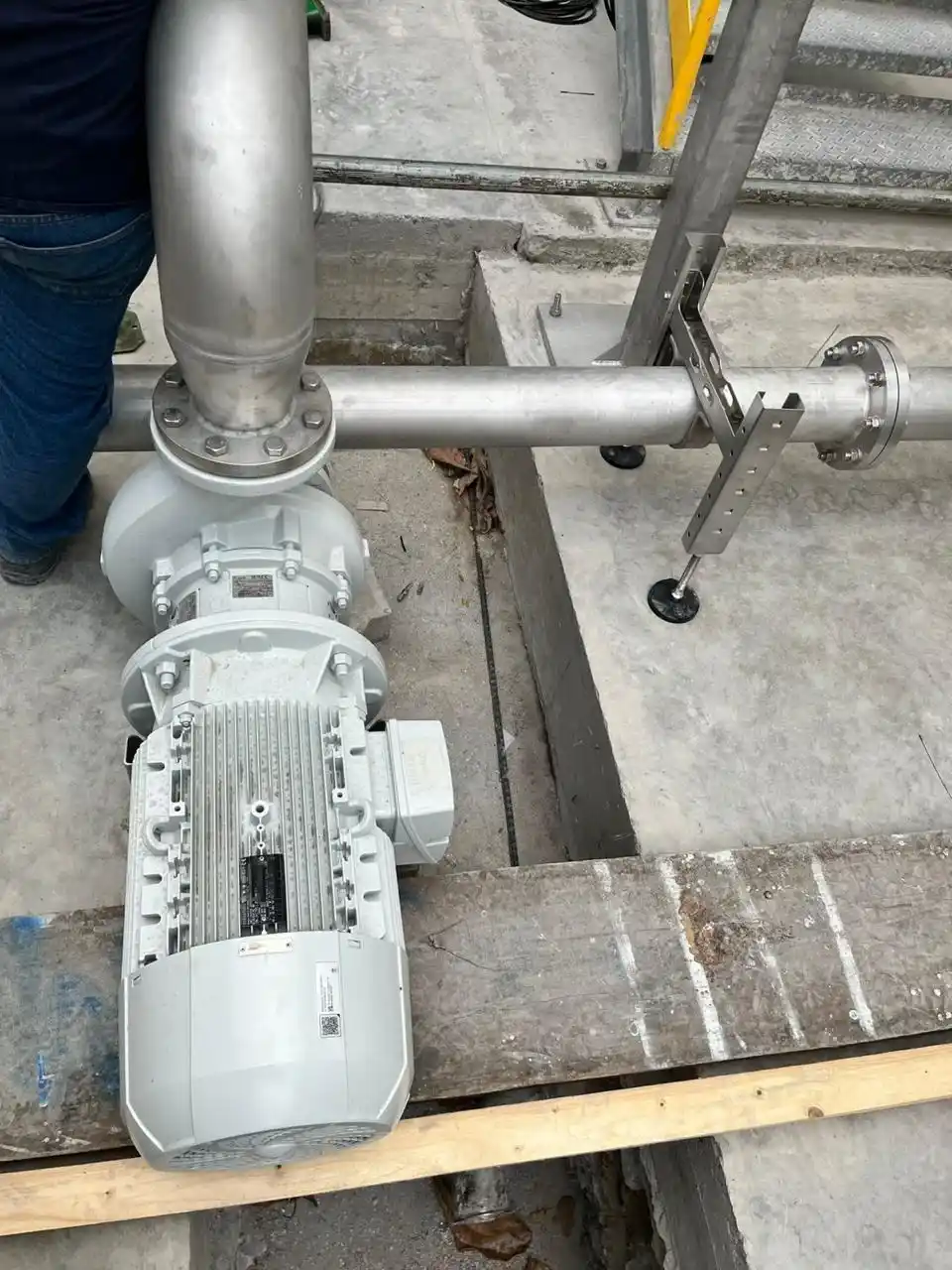

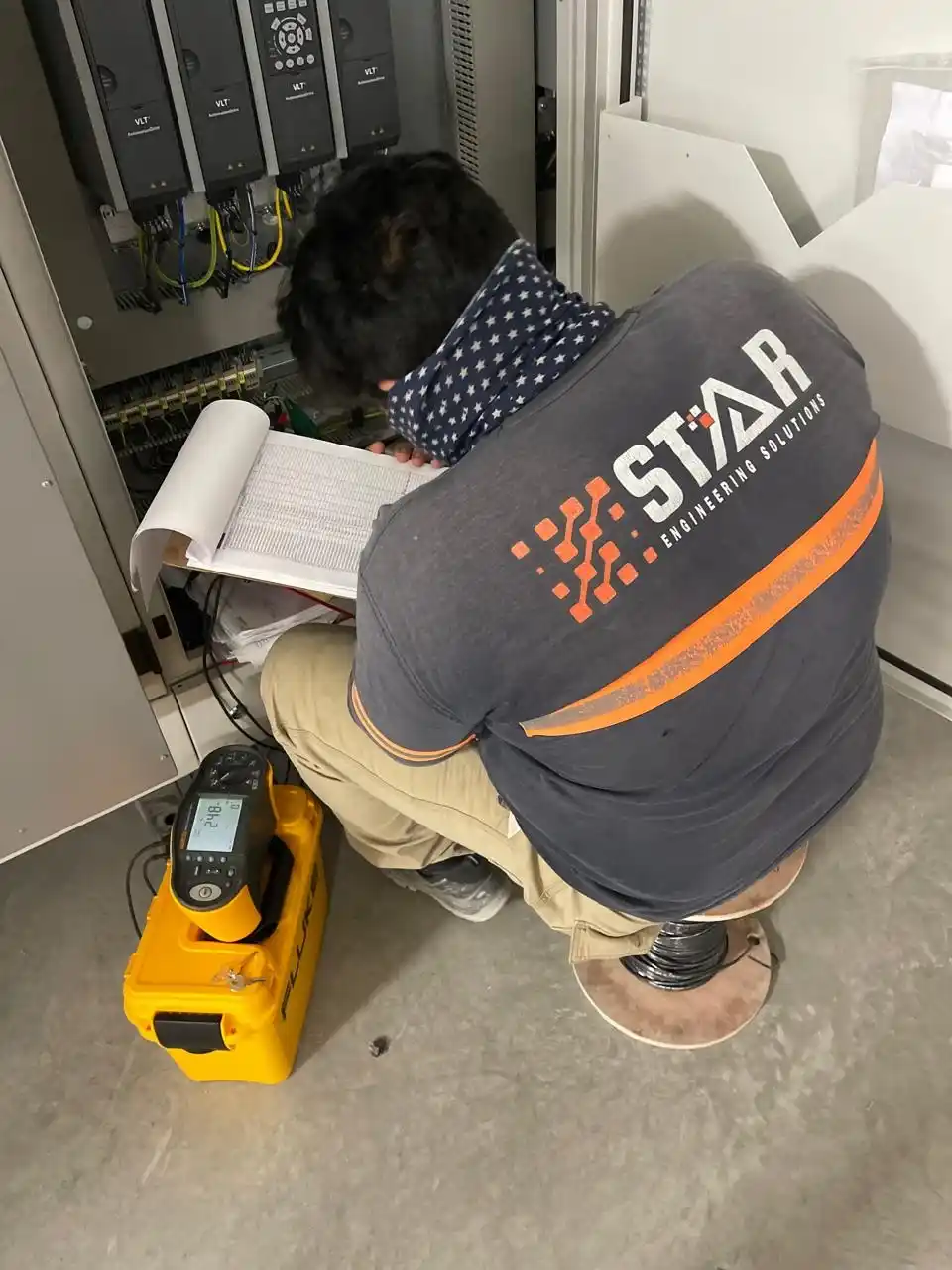

  7. 07Realización de pruebas de aislamiento para comprobar la integridad de la instalación.

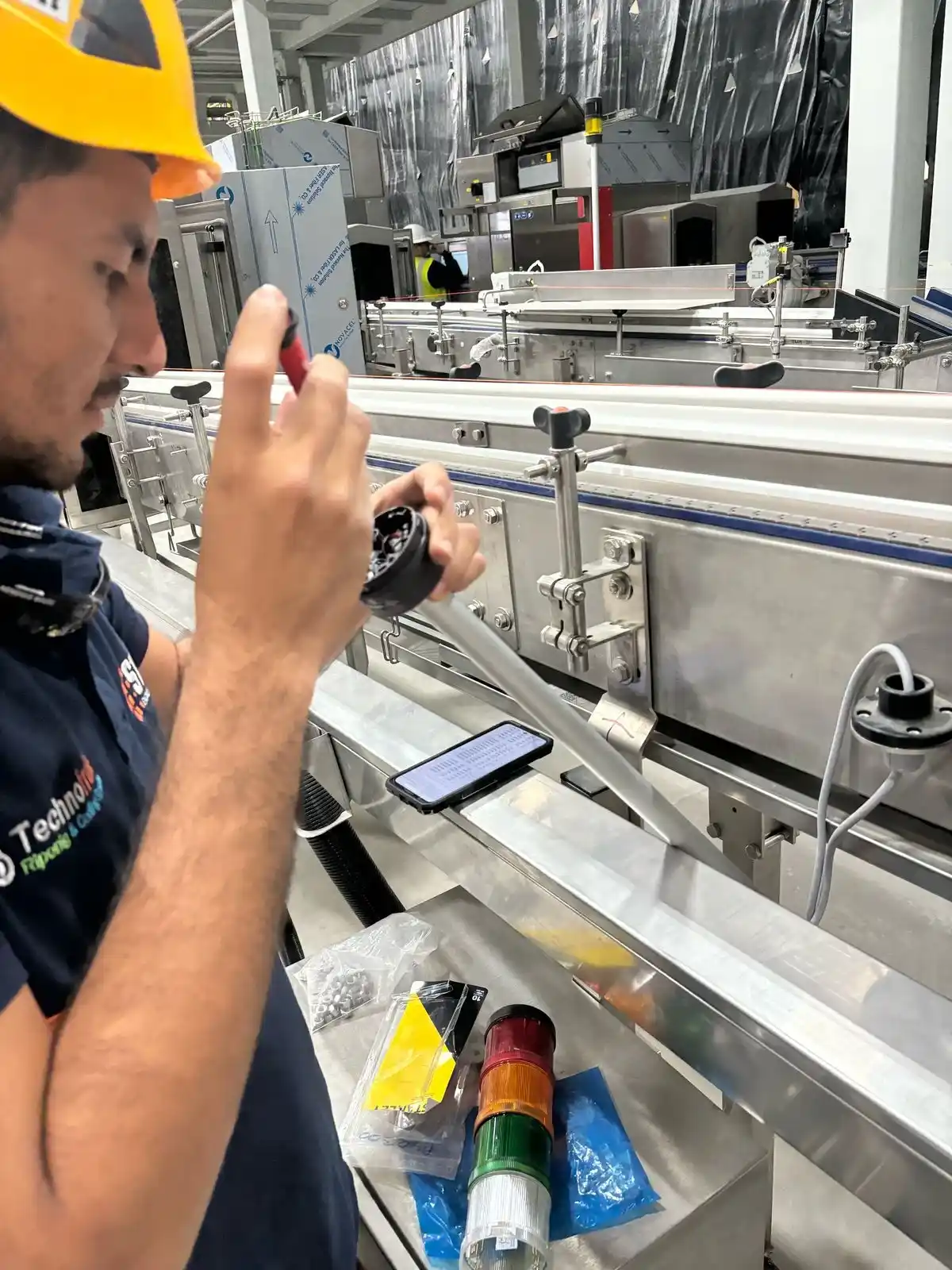

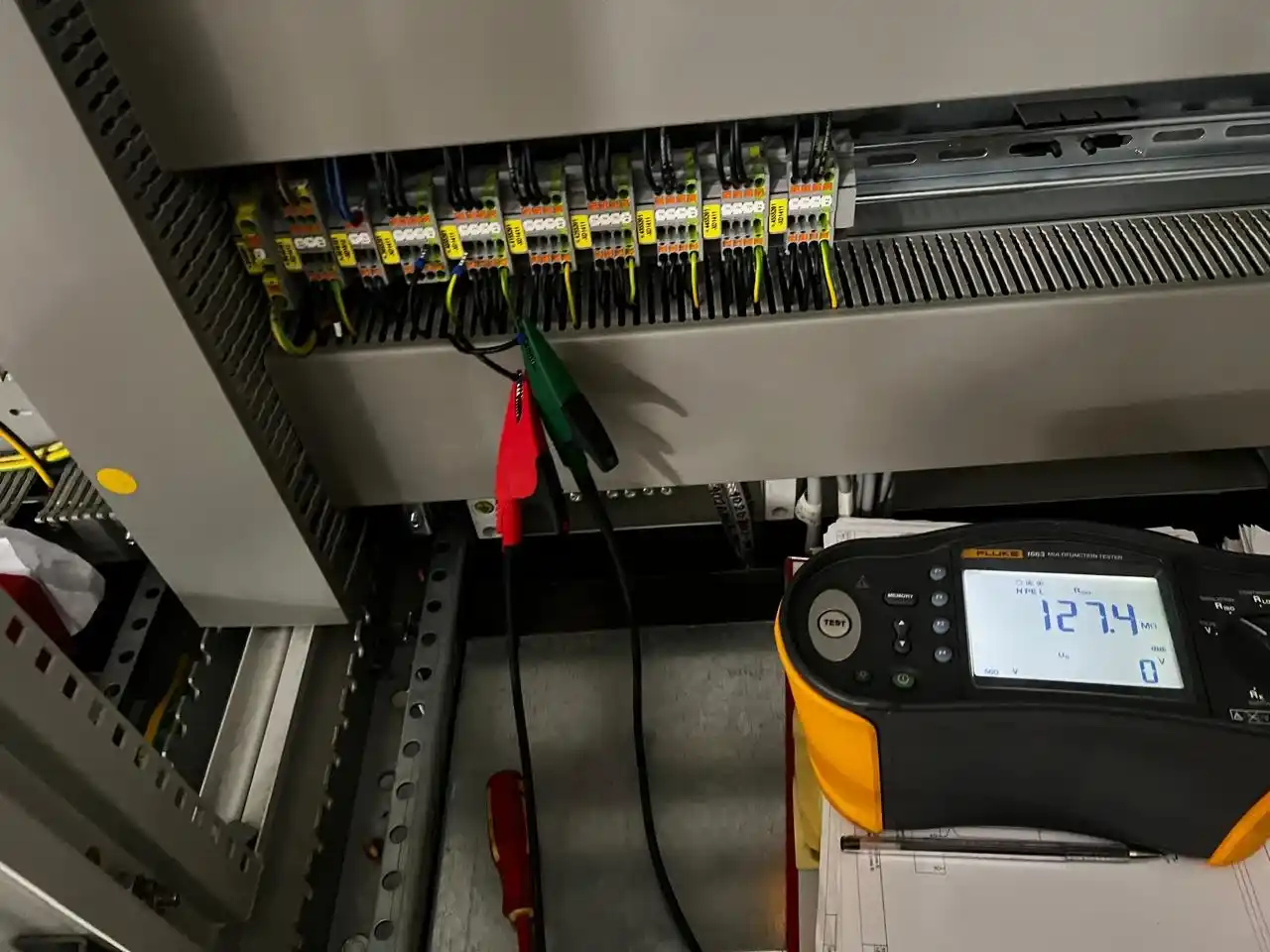

  8. 08Verificación de señales correspondientes a sensores, actuadores y dispositivos de campo.

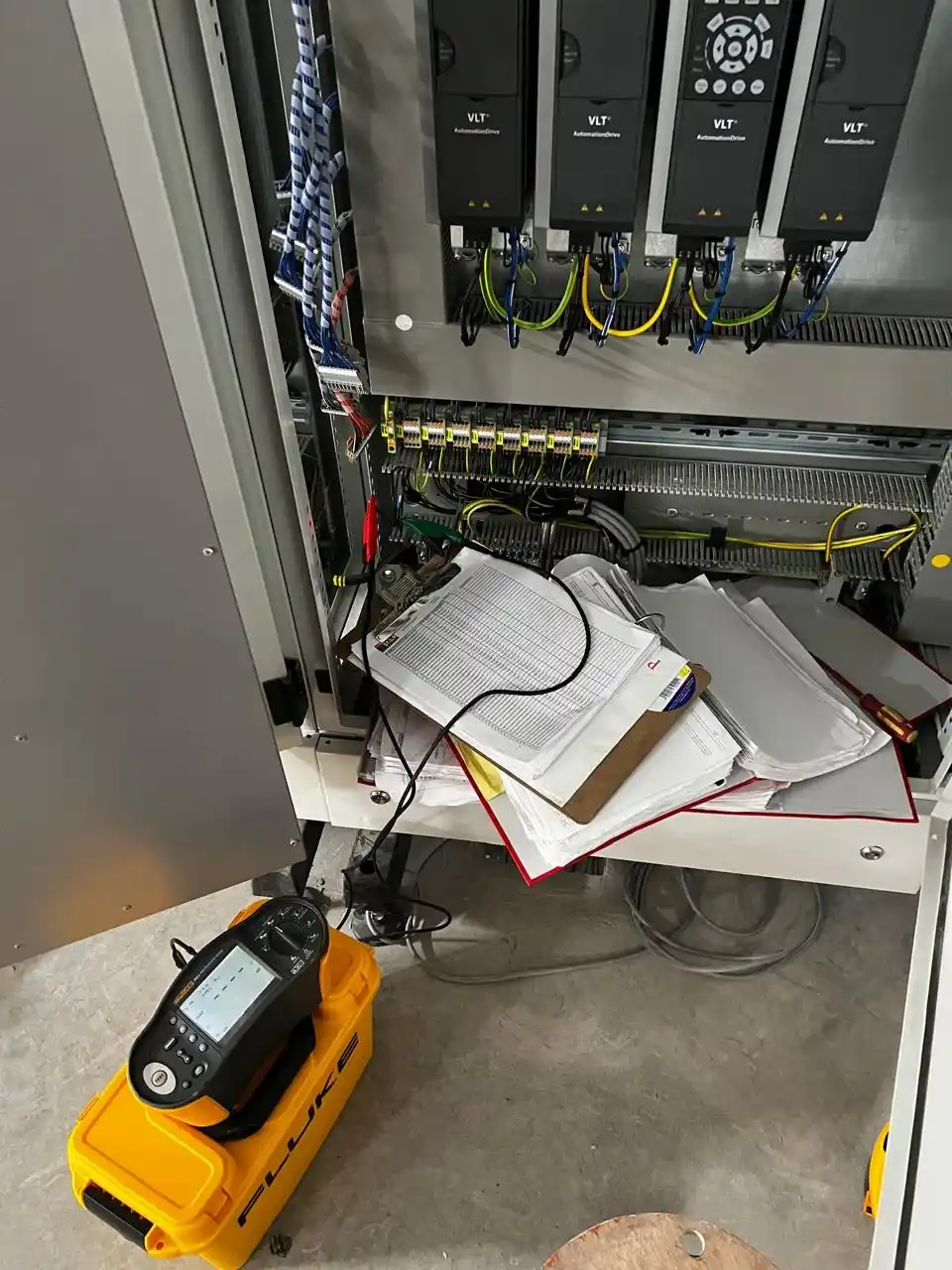

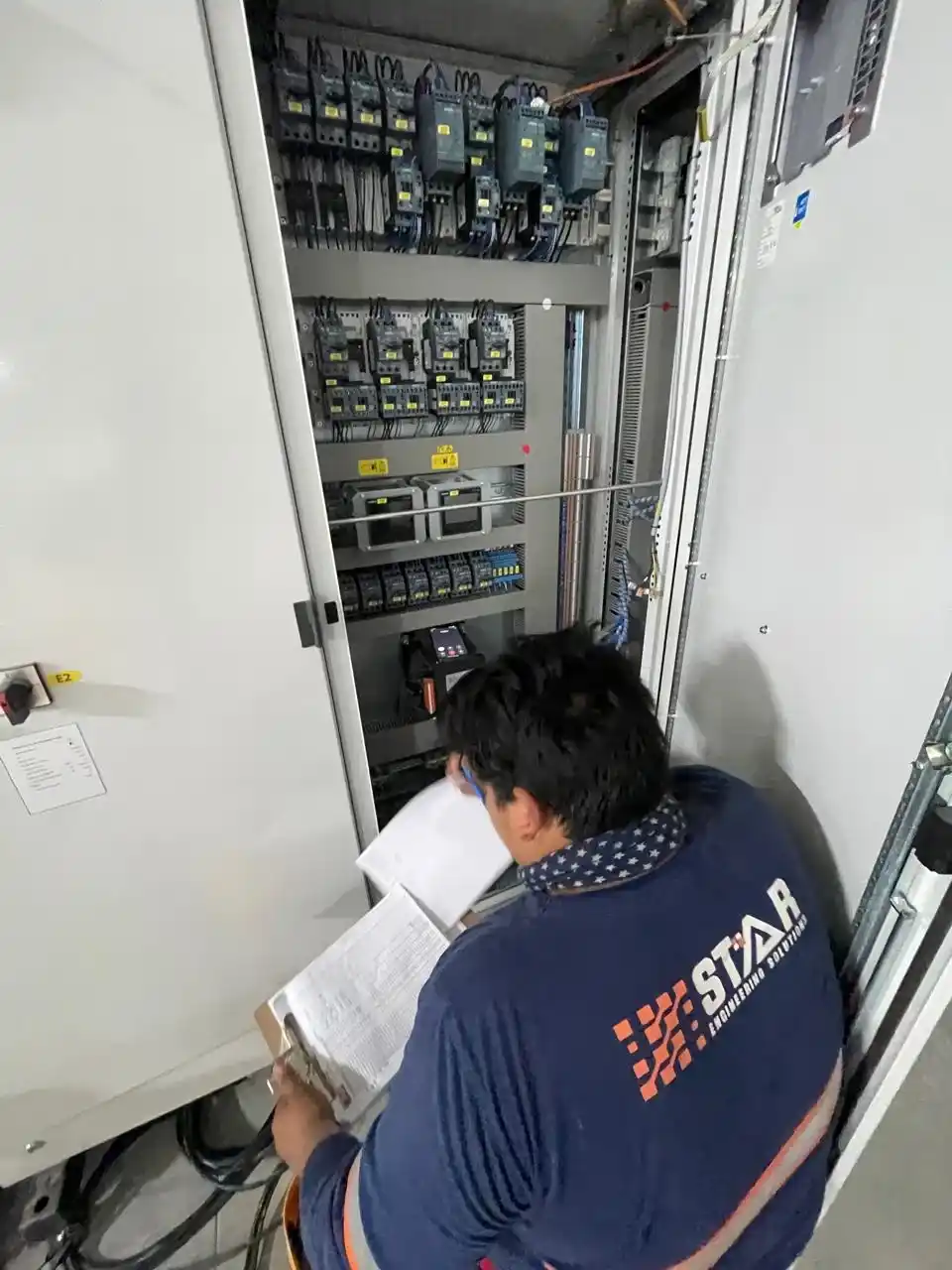

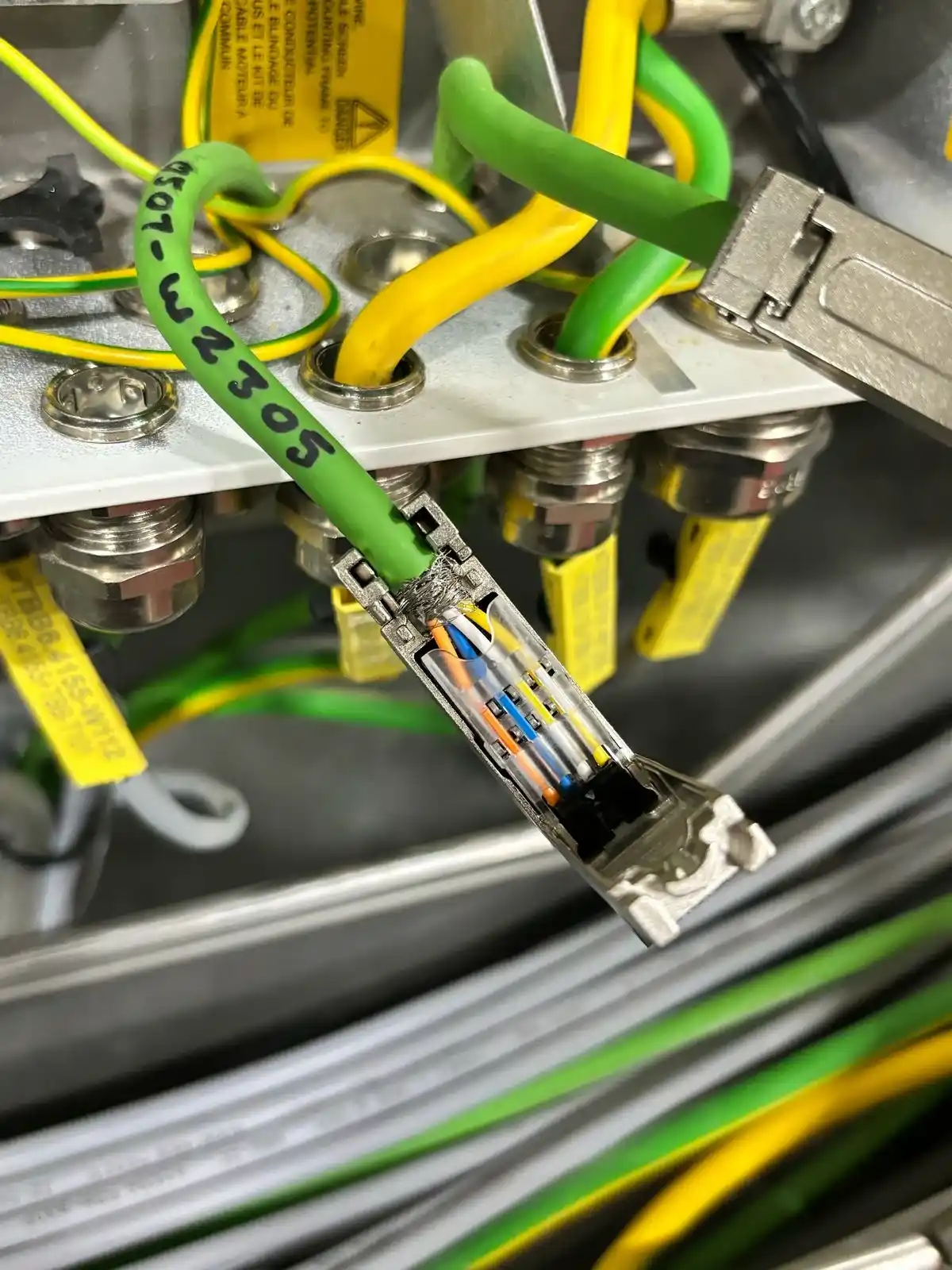

  9. 09Comprobación de conexiones de Ethernet industrial y buses de comunicación.

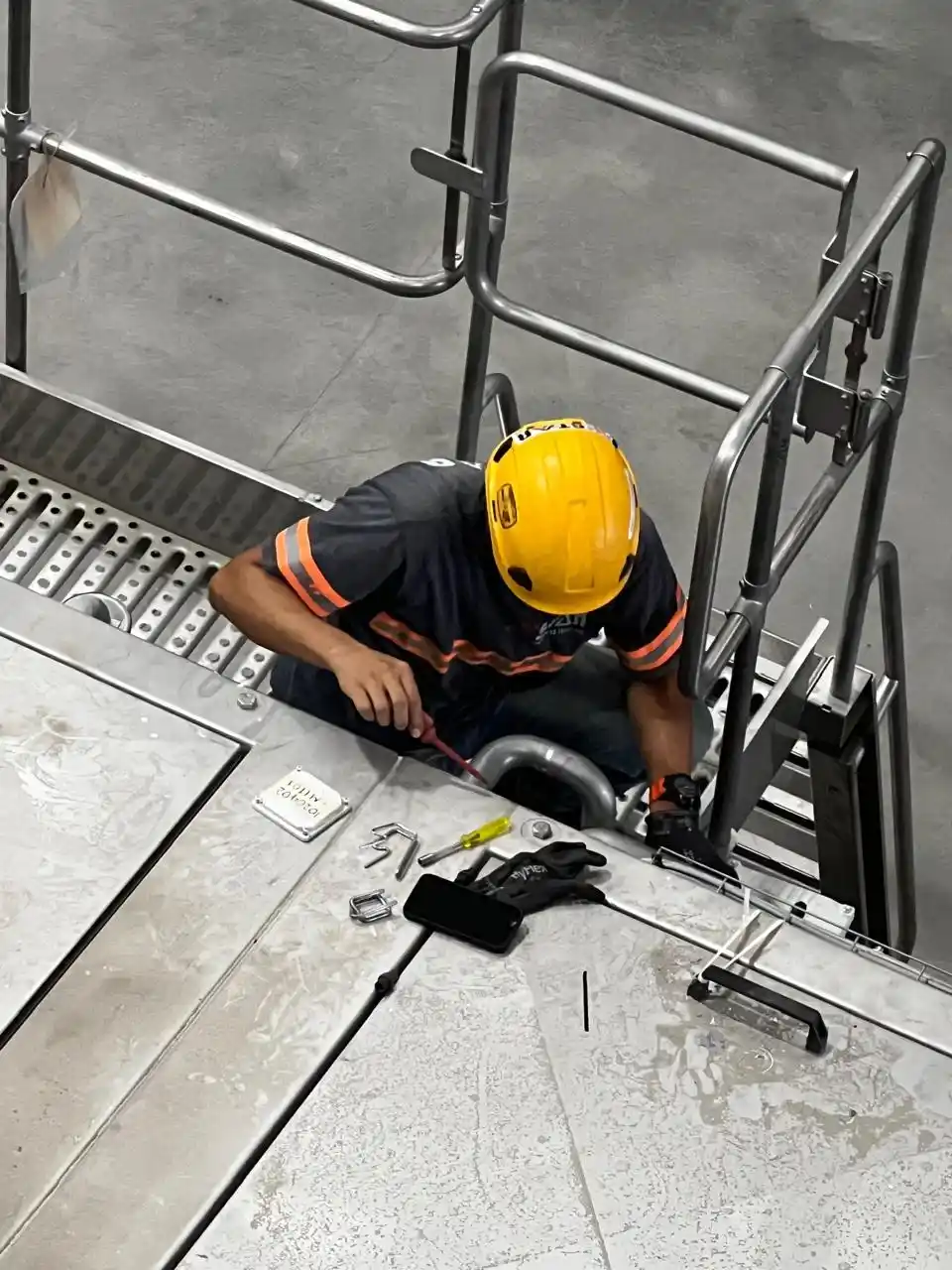

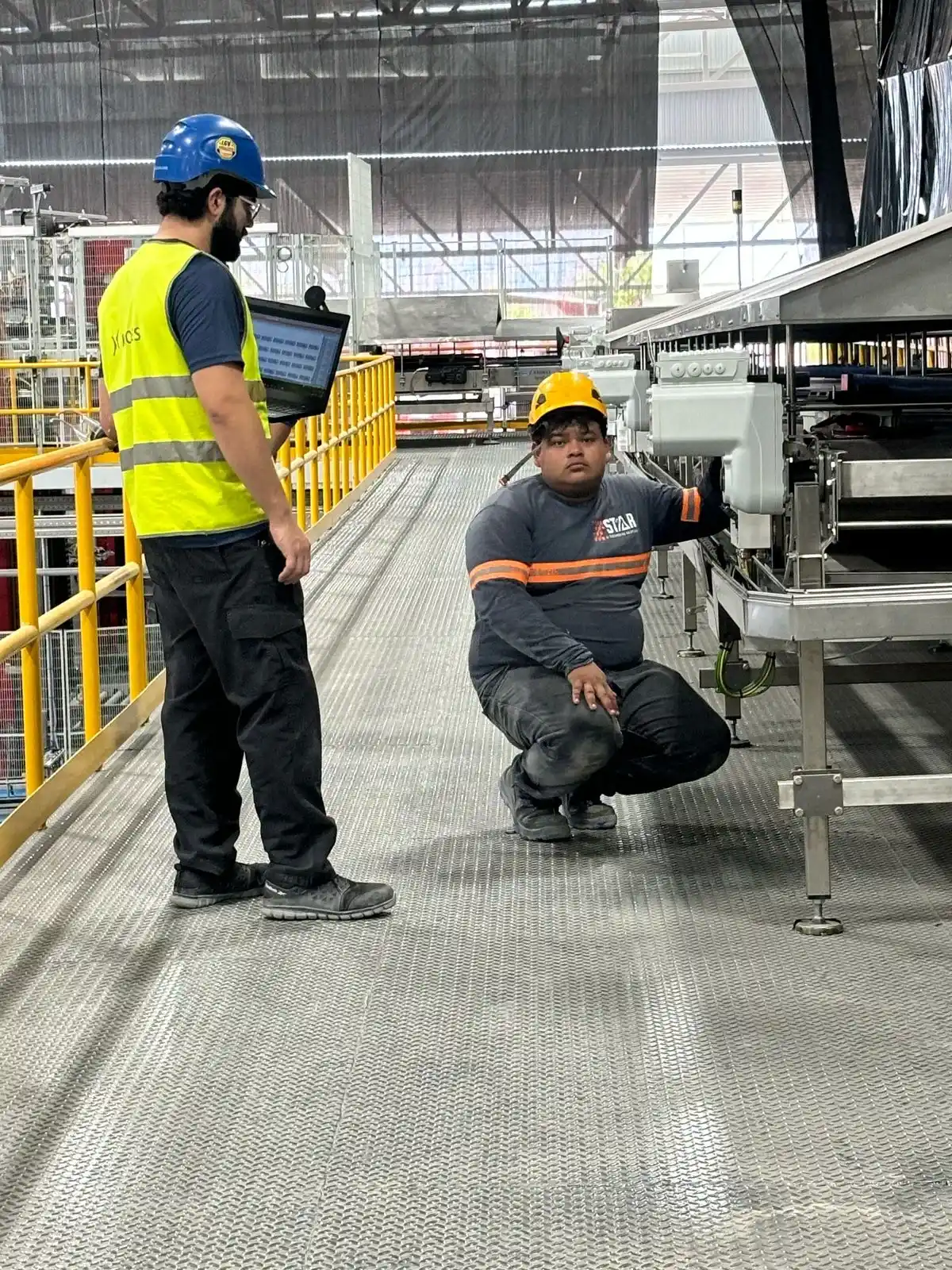

  10. 10Revisión del cableado de potencia, control y señal asociado a motores y servomotores.
  11. 11Validación funcional de las señales eléctricas durante el proceso de puesta en marcha.
  12. 12Acompañamiento técnico para la puesta en operación de la línea industrial.
Resultado

La intervención permitió corregir las inconsistencias identificadas y validar los sistemas eléctricos de potencia, control y comunicación de la línea Krones. Las conexiones, señales, conductores, motores, sensores y redes industriales fueron comprobados como parte del proceso de puesta en marcha, contribuyendo a una operación segura, coordinada y precisa de la maquinaria.
